    2023年9月10日,南方电网云南曲靖会泽供电局从35kV板坡变电站新出10kV白岩线转接10kV金槽线与10kV尹武线,完善中压网架结构工程圆满竣工,解决山区98个台变村民用电过程中的“卡脖子”现象,提高了村民的用电质量。
    据悉,近年来农村经济快速发展,村民的生活水平逐渐提升,用电负荷也随之剧增。会泽县田坝乡板坡村、尹武村、金槽村,原来网改的线路、设备已老化,400V线路为裸导线,经常出现不同程度的重载,大风天气和冬季跳闸现象频繁发生。为解决白岩村、金槽村、尹武村共 4千余户用户的用电问题,今年5月会泽供电局供电制定了解决田坝供电所几个村委会线路重过载的方案,决定从35kV板坡变电站新出10kV白岩线转接10kV金槽线与10kV尹武线完善中压网架结构。
    为保证工程项目进度顺利进行,施工前期会泽供电局对项目进行认真部署,组织设计对现场查勘,编制施工方案及技术措施,明确各专业口人员工作分工和职责,落实里程碑进度计划,加大现场监管力度,做到质量安全两手抓,全力做好项目实施,着力打造合格电网工程。历经4个多月的施工,会泽供电局完成35kV板坡变电站新出10kV白岩线转接10kV金槽线与10kV尹武线中压网架工程。按照作业计划安排,9月10日会泽供电局带电作业对10kV金槽线白岩支线126号杆进行安装断路器、对106+1号杆新增2根电杆并安装断路器、在10kV尹武线海山支线36.21号杆上安装断路器、在10kV尹武线海山支线36.22.20号杆进行搭火。据会泽供电局基建部刘胜东介绍:“这次新架的线路均采用绝缘性能更好、防腐蚀性能较强的120架空绝缘线进行架设,这样可以缩小高压线路回线之间的间距,延长线路的使用时间,极大地减少了接地和电线短路等各种事故的发生。另外,安装的新型智能断路器可以实时监测故障,迅速切断故障电源,缩短停电范围,减少电气事故,进一步提升线路输送能力,保障可靠性。”
    9月10日,早上天才蒙蒙亮大家就来到了施工现场,8点30分,工作负责人严格按照工作流程组织作业人员召开班前会,交待好作业任务后,大家对安全工器具进行检查,做好准备工作后开始作业。因工作任务重,大家顾不上休息顶着烈日坚持作业。“大伙加油,我们要克服困难,坚持施工,工作就快结束了,注意保持安全距离。”在金槽村现场工作负责人向施工人员加油打气。

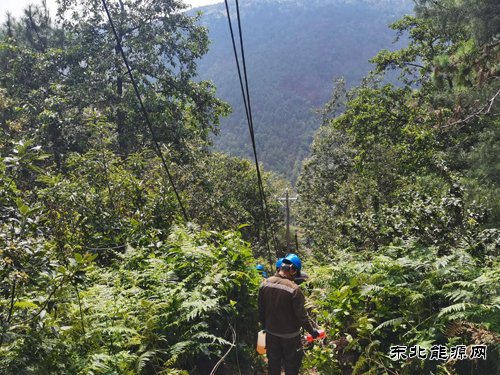

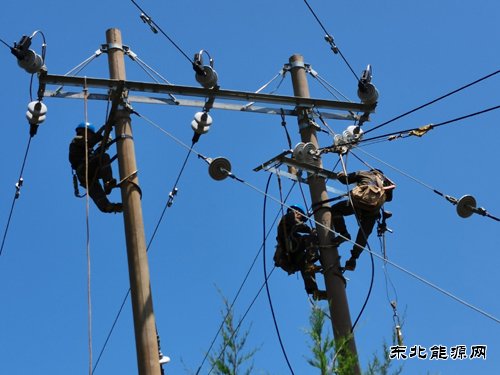

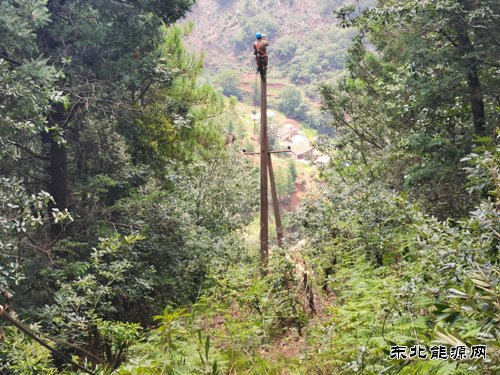

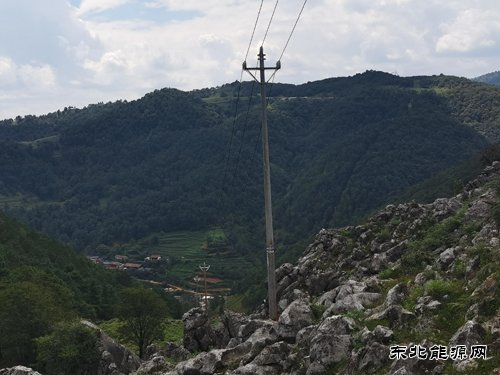

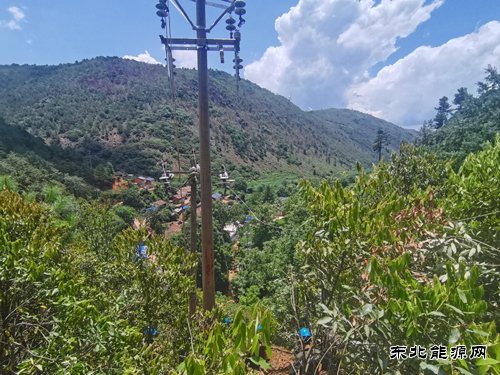

    由于该施工路段山路崎岖陡峭,新架设的106号、106+1、126号杆,需在坡度为60度的山坡和坚硬险峻的岩土上进行施工立杆,吊车上不去,给施工增加了难度,只能采取人工拉运的方式将电杆和设施运送到现场。虽然施工难度大,但施工作业人员严格按照十个规定动作和安全管理规定开展作业,会泽供电局现场管控人员和集能公司现场管控人员认真履职,在现场做好安全质量的管控。傍晚18点80分,海山支线顺利搭伙成功,标志着历时4个月施工的35kV板坡变电站新出10kV白岩线转接10kV金槽线与10kV尹武线完善中压网架工程圆满结束,98台配电变压器的用户从此用上了优质电压。

    本网通讯员:张学香、孔令平

    (编辑:东北亚)

    推荐文章
    关于我们  |  联系我们  |  版权信息  |  版权声明

    客服电话:18041077005(全天)    投稿邮箱:zhyny868@126.com    《东北能源网》报料QQ群 59213582

    网站合作:点击这里给我发消息     网站链接:点击这里给我发消息     投稿业务:点击这里给我发消息    点击这里给我发消息
