    会泽供电局兄弟所电网形成手拉手环网供电

    2022-09-01 18:05 [电企一线]  来源于:会泽供电局    作者:张学香、李万坤
    导读:2022年8月30日,南方电网云南曲靖会泽供电局火红供电所10千伏龙树线和马路供电所10千伏格枝线线路跨所形成环网供电工程,10千伏龙树线施工圆满结束。 据火红供电所所领导李万坤介绍,火红供电所和马路供电所辖区内的用户都是地处高寒山区,冬季因受大雪大凌

    2022年8月30日,南方电网云南曲靖会泽供电局火红供电所10千伏龙树线和马路供电所10千伏格枝线线路跨所形成环网供电工程,10千伏龙树线施工圆满结束。
    据火红供电所所领导李万坤介绍,火红供电所和马路供电所辖区内的用户都是地处高寒山区,冬季因受大雪大凌的影响会造成线路不同程度的覆冰,线路设备容易出现故障,为提高供电可靠率,火红供电所对10千伏龙树线进行改造,改造后10千伏龙树线与马路供电所的10千伏格枝线路将实现环网供电,提高山区用户供电可靠率。

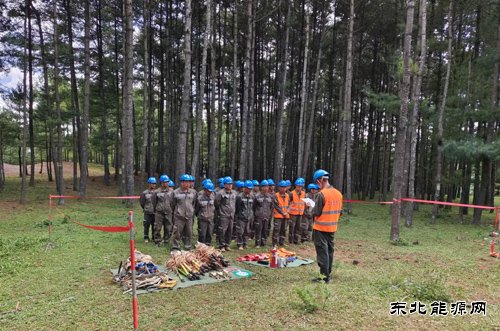

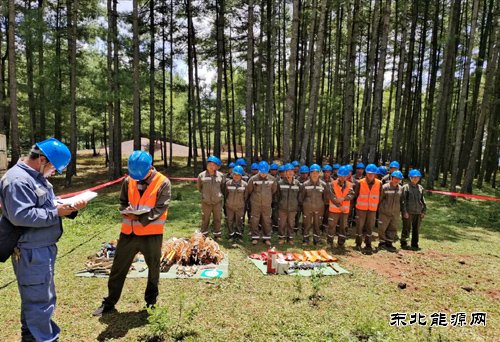

    该项作业的计划工作时间是2022年8月29日上午9点至2022年8月30下午15点,8月29日早上还不到8点,会泽供电局火红供电所配网班工作人员和会泽集能公司施工作业人员早早到现场做好施工前的准备工作。据悉,为减少停电面积,施工负责人组织所有作业人员召开班前会,交待作业内容和存在的风险点,大家做好一切安全措施后,火红供电所配电运维班4人配合带电作业退出130号杆断路器重合闸进行停复电操作,通过带电作业减少停电户数1600户。

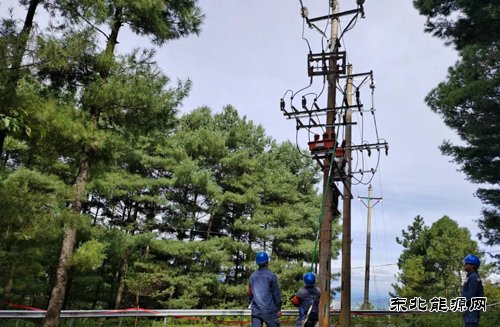

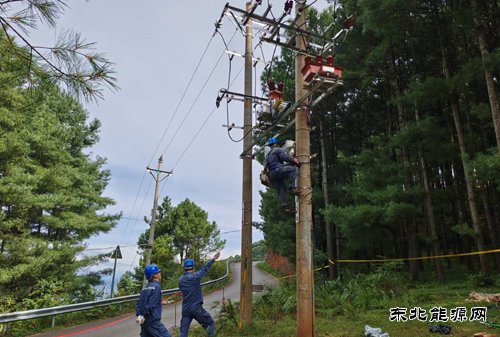

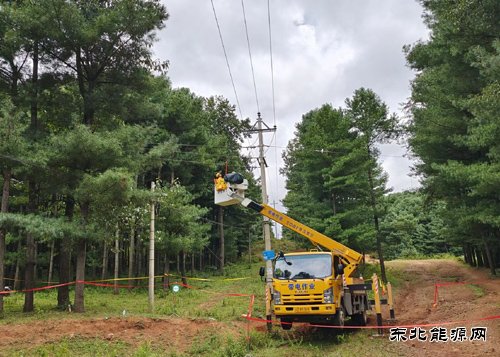

    在作业过程大家分工作业,更换10千伏龙树线130号杆至10千伏龙树线T格枝支线0+1号杆导线30米(更换导线型号JKLGYJ-10kV-120/20),同时对瓷绝缘支柱绝缘子也进行更换,对引流线搭接(10千伏龙树线130号杆引流线搭接由带电作业操作);在10千伏龙树线T格枝支线19.1号杆至19.2号杆之间新组立12米电杆一基,在10千伏龙树线T格枝支线19.2号杆至19.3号杆之间新组立12米电杆一基;更换10千伏树线T格枝支线1号杆至19.5号杆导线约2千米,对瓷绝缘支柱绝缘子进行更换,并对引流线搭接;新建10千伏格枝线91号杆至10千伏龙树线T格枝支线19.3号杆导线展放约240米,安装横担、金具、绝缘子,对拉线制作,并对引流线搭接。李万坤说:“虽然工程量大,但在作业现场,无论是供电所人员,还是集能公司工程管理员和施工作业人员,大家发扬了不怕苦、不怕累的精神,冒着烈日坚持作业,严格遵守安全操作规程和十条禁令,使该项工程的作业时间比计划时间提前完成半个多小时,待10千伏格枝线竣工后就形成环网供电,无论是火红供电所10千伏龙树线停电,还是马路供电所的10千伏格枝线路停电,都可以进行倒供电。”
    本网通讯员:张学香、李万坤
