兴凯湖迎春供电:最忙的春天,我们一路走来… …
随着第一轮水田抽水用电高峰的逐渐回落,兴凯湖电业局迎春供电局干部员工那颗提到嗓子眼儿的心,终于可以慢慢平静点了。
回顾这一个多月的忙碌,大家不禁感慨道:今年,这最忙的春天一路走来,太不容易了!
今年春天,天气干旱成这样,这是大家始料不及的。春季水田抽水用电高峰,也创造了历年最高纪录。加上迎春供电局新河变电所进行机井通电工程改造,原来由4000KVA和6300KVA两台主变供电的形式被无奈改变,由于施工限制,只能由一台6300KVA的主变进行供电。而今年,又是近十年来最旱的一个春季,由于水田抽水负荷剧增,一台主变无法承受如此大的负荷。虽然从迎春变带了一些负荷,可依然无法满足全部供电区域送电,只能采取分片分时供电的办法。其中还要顾及阿南社区400多户居民晚上的照明,这项准备工作非常繁琐,要求操作倍加仔细,稍有不慎,就可能酿成事故。还要配合农场做好水稻种植户的工作,一改以往白天抽水的习惯,按照分时供电顺序,做好夜间抽水的准备和看护,工作量也是很大的。还好,随着水田插秧的开始,我们走过来了。
今年,还是机井通电工程全面铺开的关键之年,配电、变电同时开工,安全、质量、进度都要保证。在水田用电紧张的时刻,迎春供电局领导分身有术,密切配合施工方进行施工。

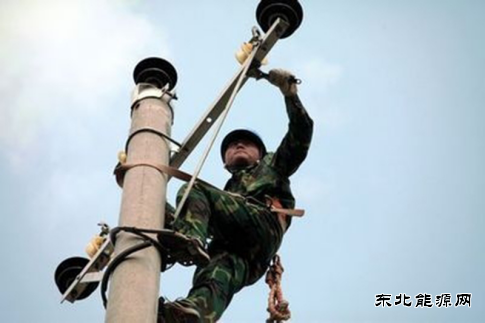

854农场25、26、27队水稻种植面积大,也是最早架设水田抽水线路的生产队。可是,由于当初架设标准不高,线路都为木杆线路,随着时间的更迭,木杆大多腐烂,线路状况破烂不堪了。借助机井通电的历史机遇,先改造这些水田线路就显得尤为重要了。改不出来,今年倒杆就又成了“家常便饭”,安全隐患剧增。时间不多了,怎么在水田送电前送上电?显得迫在眉睫。当初,因为新变台材料没有到齐,只能在原线路上架设线路,把旧变台勾在新线路上。如果线路架设不完,旧线路也用不上,根本无法水田供电了。怎么办呢?只有拼了!

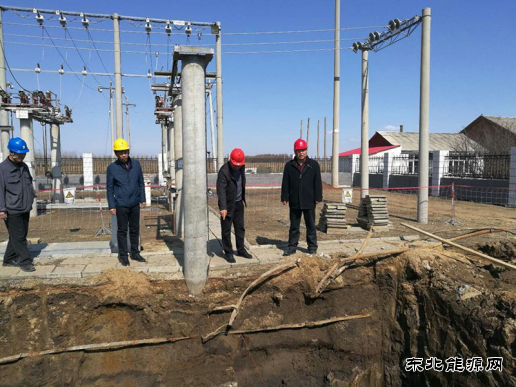

那段日子里,迎春局的领导班子基本都在工地上,相互配合、材料调配、人员车辆协调……20多天里,愣是抢出来27公里线路,替换掉了800多基10KV线路的腐蚀木杆,终于在4月15日前按时投运送电。5月6日的一场大风,显示了抢出来的效果,倒杆率一下子降低了90%。在施工方、运行方、项目、监理项目部各方支持、把关、配合下,迎春局机井通电工程配电、变电安全顺利进行。目前,配电线路已架设近70公里,完成总任务的四分之一,远远快于其它单位。变电所改造基础施工全部质量合格,主变已经就位。这一路,我们终于走过来了。
当迎春供电局的干部员工稍稍休息一下时,这才发现路边野地里,早已是花红柳绿的好风光了。而忙碌的他们,竟然忘却了这春天美丽的风景。然而,最令大家欣慰的是:最忙的春天,我们一路走过来了… …
本网通讯员:郑德炳 荆延春 (编辑:东北亚) |
