兴凯供电66KV龙头变增容扩建工程完成一期过渡
2月26日,兴凯湖电业局兴凯供电局66KV龙头变电所增容扩建工程,顺利完成了一期过渡。

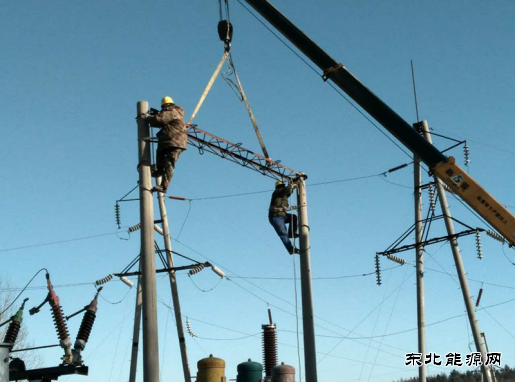

龙头变一期工程主要任务是在开关场东南侧空地,临时组立一个门型构架作为连接66kV索龙线电源。将1#主变移位至66kV临时组立的门型构架下方,在门型构架上安装一组66kV熔断器与变压器连接做为变压器保护,同时临时并联安装66kV避雷器一组。临时安装一台高压开关柜,在各配出线分别安装一组真空开关作为保护。26日凌晨5点,运维人员在调度的指令下进行倒闸操作,6点40分施工人员进入施工现场开始工作。兴凯湖电业局副局长朱启振等一行10人,到现场进行安全监督,检查指导工作。施工人员战胜寒冷天气等困难,仅用4小时的时间就完成了全部工作。 13点50分,临时改建的66kV1#主变经临时高压开关柜向龙东线、场直线、龙西线供电。至此,运行了32年的设备退出运行,龙头变10kV负荷倒由临时方式供电,66kV龙头变增容扩建工程一期完成过渡。 (编辑:东北亚) |
