    会泽大海供电所冒雪安全整改10千伏隐患用户安全用电

    2017-02-28 09:42 [一线报道]  来源于:云南会泽供电有限公司    作者:张学香
    导读:2017年2月23日,会泽供电有限公司大海供电所顺利对10千伏马武村I回线60号杆至61号杆之间的线路和10千伏马武村I回线60杆至强盛砖厂变支线1号杆之间的线路进行安全整改,确保用户安全用电。 据大海供电所配电运行维护班孙先玉介绍,马武村村民张华因建房,导致
            2017年2月23日,会泽供电有限公司大海供电所顺利对10千伏马武村I回线60号杆至61号杆之间的线路和10千伏马武村I回线60杆至强盛砖厂变支线1号杆之间的线路进行安全整改,确保用户安全用电。

            据大海供电所配电运行维护班孙先玉介绍,马武村村民张华因建房,导致10千马武村I回线对房距离不够。2017年1月3日,大海供电所配电运行维护班孙先玉和王金培在对10千伏马武村I回线开展巡视检查工作时,发现用户正在建房,两名工作人员当场要求用户立即停工,并下发了安全整改通知书要求用户进行安全整改后方可建房。在做好用户思想工作后,大海供电所把此项安全整改工作列入到2月的停电施工作业中。据悉,2月23日,大海供电所对小城镇、中心村农网升级工程马武建工门台变的10千伏线路架设及搭火,因从马武村I回线T接的10千伏线与头塘村支线共杆架设,搭火工程和安全整改工程都需要停10千伏头塘村线和马武村I回线,为了减少停电次数,两项工作任务都在同一天计划进行。

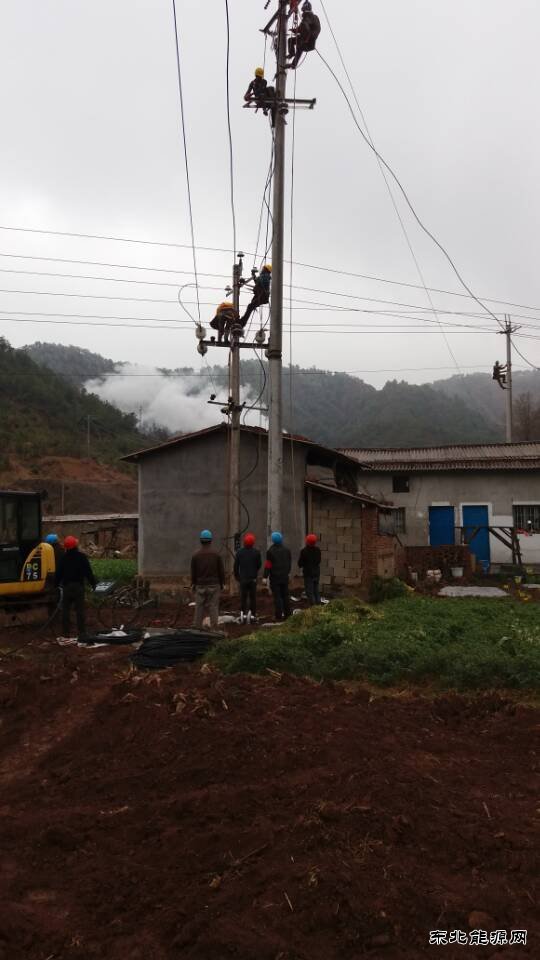

            2月23日,虽然天气很冷,但是按照计划工作时间,8点30分施工人员把一切准备工作做好,早早的安全工器具、施工工器具和所需材料运送到现场。早点9点工作负责人王金培接到公司调度员蔡晓琴通知,已把10千伏头塘村线和10千伏马武村I回线由运行转检修状态,可以开工作业。王金培组织工作班成员召开了班前会,交待好工作任务,并对危险点进行了分析,工作班成员签字认可后,大家在现场拉起了安全围栏,开始上杆验电、挂接地线。据王金培介绍,原来的10千伏导线为50平方的裸线,需要更换成绝缘线,还需把原来的10米杆更换成一基18米杆。9点35分,安全措施做好后,挖机进场开始挖杆塘,在现代化机械的帮助下,十多分钟后,一个坑深近4米的18米杆塘已挖好,吊车开始起吊电杆进行立杆。13点20分,施工人员开始拆除10千伏马武村I回线60号杆至61号杆之间的线路和10千伏马武村I回线60杆至强盛砖厂变支线1号杆之间的线路导线。因气温大降,天空不时下着雨夹雪,大海供电所所长李坤和副所长王波、曾招鑫在两个施工现场指挥作业。15点50分,原来的10米杆移除,因施工人员在杆上操作时间已有几个小时,10千伏线路拆除后,李坤让上杆拆除导线的施工人员下杆,换另一批人员上杆架线。施工人员克服了因天气带来的施工困难,经过施工人员一整天的坚持作业,晚上20点42分,10千伏马武村I回线60号杆至61号杆之间的线路和10千伏马武村I回线60杆至强盛砖厂变支线1号杆之间的线路安全整改工作顺利完工。据孙先玉介绍,小城镇、中心村农网升级工程马武建工门台变的10千伏线路架设及搭火工作在晚上21点25分才结束。施工结束后,李坤让工作人员撤除安全措施,现场清理完后,工作负责人王金培联系公司调度,10千伏马武村I回线60号杆至61号杆之间的线路和10千伏马武村I回线60杆至强盛砖厂变支线1号杆之间的线路进行安全整改和马武建工门台变农网升级工程搭火施工作业已完工,请调度送电。20分钟后调度送电成功,看到变压器运行正常后,大海供电所施工人员才离开现场。

            本网通讯员:张学香
