    会泽乐业供电所安全整改跨公路导线保年关安全供电

    2017-01-10 10:11 [一线报道]  来源于:云南会泽供电有限公司    作者:张学香
    导读:2017年1月7日,会泽供电有限公司乐业供电所安全整改跨越公路的10千伏岩脚线131号杆至132号杆、134号杆至135号杆之间的导线,确保年关供电安全。 据悉,2016年12月底,乐业供电所配电运行维护班在对线路开展巡视检查时,发现乐业乡通往火红乡和罗布古镇的水路
            2017年1月7日,会泽供电有限公司乐业供电所安全整改跨越公路的10千伏岩脚线131号杆至132号杆、134号杆至135号杆之间的导线,确保年关供电安全。
            据悉,2016年12月底,乐业供电所配电运行维护班在对线路开展巡视检查时,发现乐业乡通往火红乡和罗布古镇的水路河村委会的主干道,因2016年年底政府部门把原来的土路重新铺设为小块路,路基升高后,线路对地距离只有5米多,为消除安全隐患,并保证水路河村委会集中安置点建设进度正常开展,乐业供电所计划1月7日对跨越公路的线路进行安全整改。

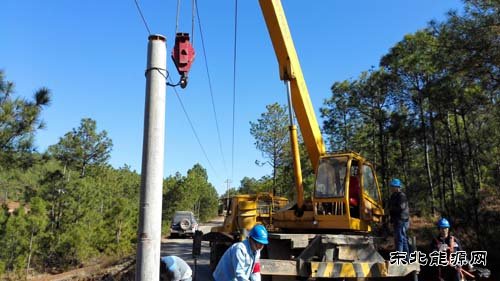

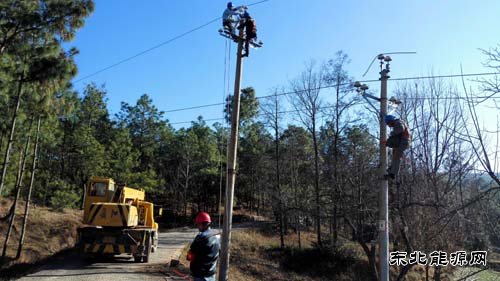

            2017年1月6日下午,配网班班长何厚全提前安排配网班班员办好安全整改工作票,准备好所需安全工器具。1月7日早上9点调度停电,在得到工作许可人许可后,9点10分安全整改工作正式开展。王红照与何厚全在施工现场拉起安全警示围栏,安全措施做好,在班长何厚全组织班员召开了班前会,交待好工作任务后,大家开始分组工作。一组人员上杆把131号杆上的导线和瓷瓶拆除,另一组人员135号杆上的导线、横档、瓷瓶拆除。在吊车的帮助下,把两基8米杆从杆塘拔出,重新在提前挖好的两个新杆塘内新杆塘内立了两基15米高的电杆。据配电运行维护班的王红照介绍,水路河村委会这条主干道,来来往往的车辆比较多,尤其是遇到赶集天时,赶集的货车装满货物后高度升高,从线路下通过很危险,为了及时消除安全隐患,乐业供电所就把此项安全整改列入到1月分的工作计划中,对131号杆和135号杆进行安全整改。经过2个小时的忙碌施工,11点20分,两基电杆顺利立好,王功用、何兴忠、王红照、孟选学四名工作人员上杆把导线、横档、瓷瓶重新安装接好。12点05分,所有工作施工结束,何厚全向调度汇报,施工现场安全措施撤除,施工人员撤离现场,请调度对10千伏岩脚线进行送电。
            本网通讯员:张学香

    (编辑:东北亚)
