收藏本站 手机版 一键访问 微信订阅
  • RSS订阅
  • 当前位置: 东北能源网 > 电力 > 电企一线 >

    会泽供电局改迁10千伏线路渝昆高铁建设进度顺利推进

    2023-01-03 09:49 [电企一线]  来源于:云南曲靖会泽供电局    作者:张学香、吕云
    导读:2022年12月28日,南方电网云南曲靖会泽供电局集能公司按照作业计划安排顺利完成对待补供电所10千伏嘎哩线的改迁工程,确保渝昆高铁进度顺利推进。 据悉,渝昆高铁会泽段正如火如荼进行,为保证高铁建设工程顺利进行,需改迁高铁线路附近的电力线路。会泽供电

    2022年12月28日,南方电网云南曲靖会泽供电局集能公司按照作业计划安排顺利完成对待补供电所10千伏嘎哩线的改迁工程,确保渝昆高铁进度顺利推进。


    据悉,渝昆高铁会泽段正如火如荼进行,为保证高铁建设工程顺利进行,需改迁高铁线路附近的电力线路。会泽供电局把线路、设备拆迁工作列为重点工作,成立了工作组负责线路拆、改迁工作。“为做好线路改迁工作,集能公司工程部片区管理人员和待补供电所人员多次到现场进行初勘,制定可行方案,为不影响高铁建设的进度,集能公司合理安排作业计划时间,把该条线路的改迁工作列入到12月的工作计划中。”会泽供电局集能公司安监部主任吕云介绍。

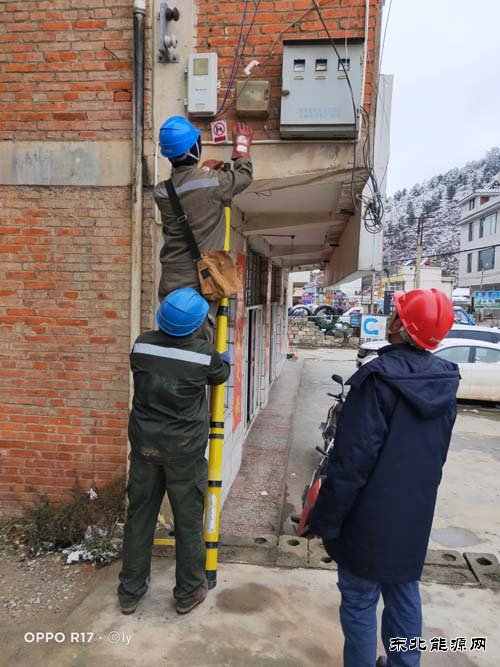

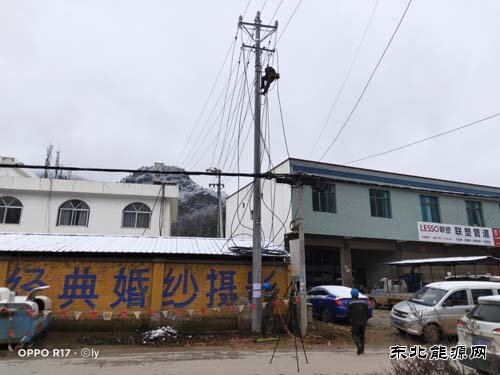

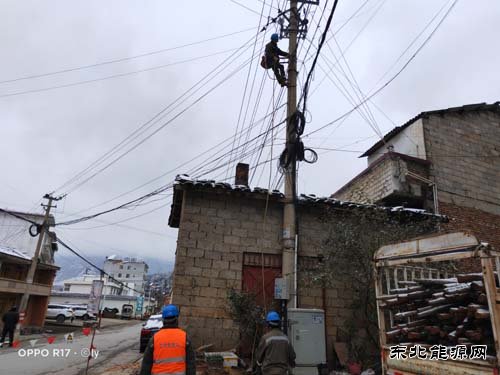

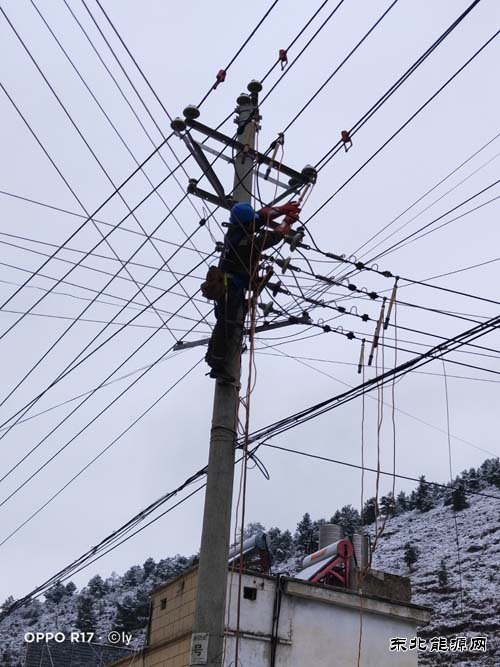

    12月28日早上8点20分,会泽供电局集能公司施工作业人员、工程管理员、安全管控人员早早到达待补供电所10千伏嘎哩线线路改迁作业现场。工作负责人组织工作班成员召开班前会,交待清楚作业任务及存在的风险点,大家对安全工器具进行清点并检查完好性后,开始做安全措施。虽然刚降过雪,但作业人员克服低温条件,在作业过程中相互配合,严格按照十个规定动作开展工作,工程管理人员对整个作业过程进行视频监控。经过大家的共同努力,夜里11点多完成所有计划工作,完成10千伏嘎哩线26号塔G01断路器引流线解除和26.2号塔A01断路器引流线解除,拆除10千伏嘎哩线26号塔至30号塔横担、金具、绝缘子及导线和26号塔至10千伏嘎哩线T歹咩支线2号塔横担、金具、绝缘子及导线。完成10千伏嘎哩线26号塔至10千伏嘎哩线T歹咩支线1号塔电缆敷设及引流线搭接及10千伏嘎哩线T歹咩支线1号塔至2号塔导线展放和引流线搭接等13项工作任务。

    本网通讯员:张学香、吕云

    (编辑:东北亚)

    推荐文章
    关于我们  |  联系我们  |  版权信息  |  版权声明

    客服电话:18041077005(全天)    投稿邮箱:zhyny868@126.com    《东北能源网》报料QQ群 59213582

    网站合作:点击这里给我发消息     网站链接:点击这里给我发消息     投稿业务:点击这里给我发消息    点击这里给我发消息
