    黑龙江牡丹江水电总厂:莲花发电厂4号机组A修工作拉开帷幕

    2022-02-27 23:44 [电企一线]  来源于:黑龙江牡丹江水电总厂    作者:徐明莉 赵磊
    导读:各个部门要压紧压实各级安全职责,加强现场安全管控与过程管控,严把现场作业安全关和质量关。2月24日,随着莲花厂4号机A修动员大会召开,标志着莲花厂4号机A修正式拉开帷幕。 莲花厂4号机组A修计划从2月25日开始,至4月27日结束,历时62天。莲花厂4号水轮发
    “各个部门要压紧压实各级安全职责,加强现场安全管控与过程管控,严把现场作业安全关和质量关。”2月24日,随着莲花厂4号机A修动员大会召开,标志着莲花厂4号机A修正式拉开帷幕。
    莲花厂4号机组A修计划从2月25日开始,至4月27日结束,历时62天。莲花厂4号水轮发电机组自2016年B修后,按照规程要求,已到了大修周期,需要全面、彻底地检查水轮发电机组的每一部件的结构及其参数,并按规定数值进行调整处理。此次A级检修主要包括水轮机检修、调速系统检修、发电机出口断路器检修、发电机出口电压互感器检修等18个大项,123个标准检修项目。水轮机拐臂修复、水导轴承油箱轴封更换、调速器建模及一次调频试验等11项非标准检修项目;调速器及漏油箱更换、技术供水改造等5项技改工程;此外结合机组A修还将开展4号主变开关大修工程。
    为保障大修工作顺利开展,该厂进行周密部署和精心安排,详细制定了《国网黑龙江水电总厂莲花发电厂4号机大修方案》,成立了大修工作领导小组。同时要求各部门要高度重视“A修”工作,并结合实际和设备季节特点认真部署,做到全员发动,层层分解,明确检查重点,严格按照工作方案内容,将大修工作和整改责任细化到每个细节、每个岗位、每个人,确保大修工作准确全面,不留死角。并从疫情防控、人员发动到施工准备、技术、组织措施等方面入手,全面协调大修的安全、质量、进度和后勤保障工作,以切实有效地方式保障现场人身安全、设备安全及队伍安全。同时,要求检修相关部门在开工前精心布置检修作业现场,确保现场生产安全稳定,文明生产秩序井然。

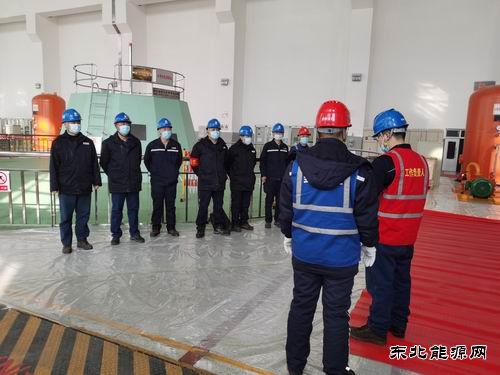

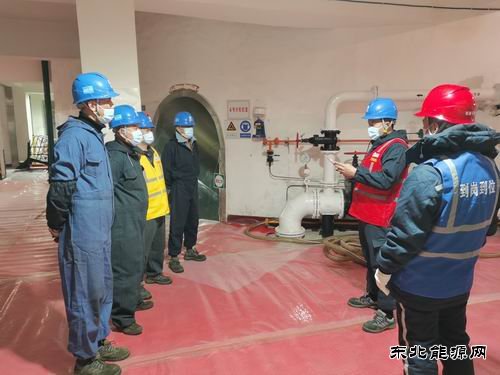

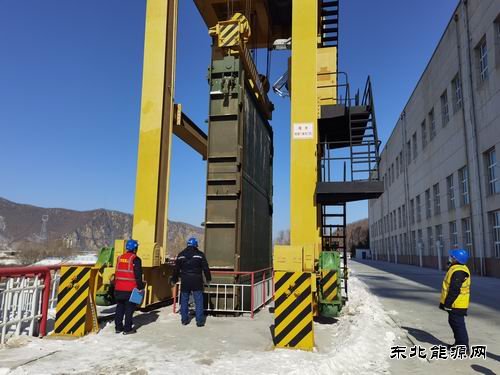

    目前,全体参检人员已各就各位,各项准备工作和安全技术措施已落实,大修工作正有条不紊地进行。

    本网通讯员:徐明莉 赵磊
