    南方电网云南曲靖会泽供电局提前为冬季保供电做准备

    2021-12-02 08:54 [电企一线]  来源于:曲靖会泽供电局    作者:张学香
    导读:2021年11月24日,南方电网云南曲靖会泽供电局集能公司对雨碌供电所10千伏座江线T大梁子支线开展中压配电线路防冰抗冰大修,确保冬季供电安全。 据悉,2020年10月会泽供电局开始申报防冰抗冰项目,2021年3月份下达正式投资计划。会泽供电局雨碌供电所10千伏座

    2021年11月24日,南方电网云南曲靖会泽供电局集能公司对雨碌供电所10千伏座江线T大梁子支线开展中压配电线路防冰抗冰大修,确保冬季供电安全。
    据悉,2020年10月会泽供电局开始申报防冰抗冰项目,2021年3月份下达正式投资计划。会泽供电局雨碌供电所10千伏座江线T大梁子支线网改年限长,电杆为9米、10米电杆,电杆老化,导线为LGJ-35,导线老化严重,断线频繁。在2020年春节冰灾区间,10千伏座江线共5个区段不程度受冰灾影响,该支线虽未受到冰雪灾害影响,但线路老旧严重,需进行加固处理,列入2021年11月的防冰抗冰大修项目中。

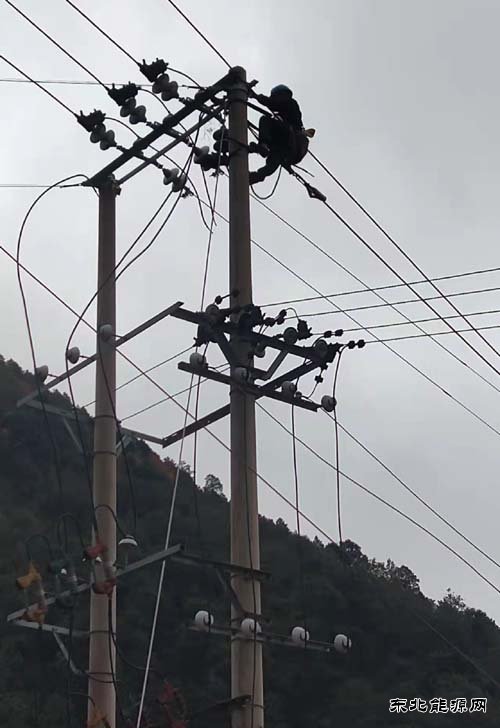

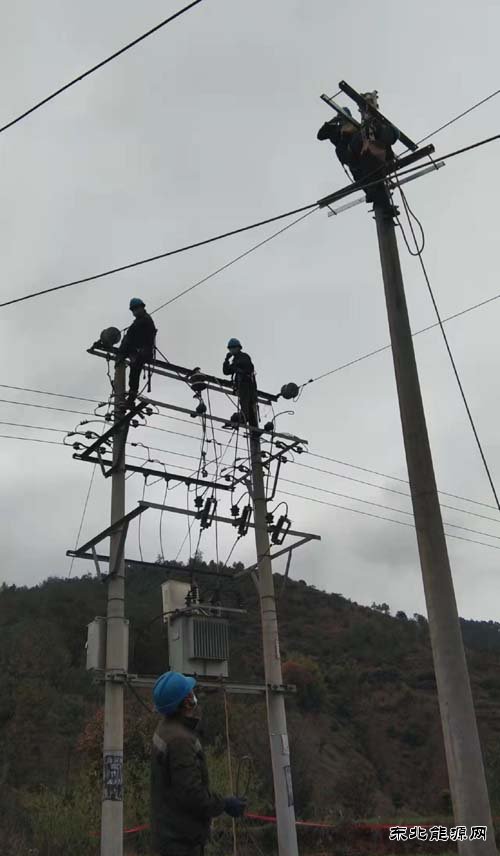

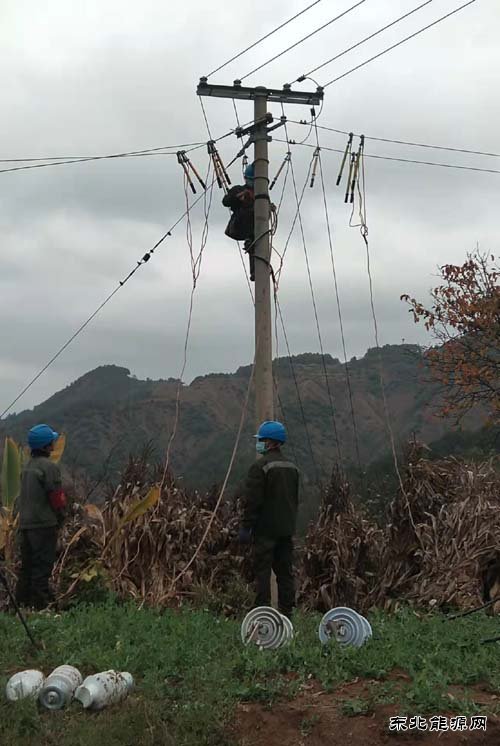

    做好前期的准备工作后,2021年11月24日,会泽供电局雨碌供电所和会泽集能公司按照工作计划共同对该条线路线路开展防冰抗冰大修。11月24日集能公司施工人员把材料和所需工具运到现场,召开班前会,做好一切准备工作后,下午14点准备开展作业。在施工过程中对10千伏座江线T冷水沟支线B22.9号杆更换12米电杆1基,并安装配套的横担金具、绝缘子。把10千伏座江线T冷水沟支线B22.9号杆至新建10千伏座江线T大梁子支线1号杆导线展放76米、引流搭接。

     本网通讯员:张学香
