    会泽供电局雨碌供电所有计划治理涉电公共安全隐患

    2021-07-29 08:49 [电企一线]  来源于:会泽供电局    作者:张学香、张国操
    导读:7月21日,南方电网云南曲靖会泽供电局雨碌供电所按照7月生产作业计划联合集能公司施工人员,对10千伏小米田线72号杆至73号杆之间的线路开展涉电安全隐患治理。 据悉,为确保隐患治理工作按时开展,雨碌供电所提前一个月组织集能公司施工驻点负责人对施工地点

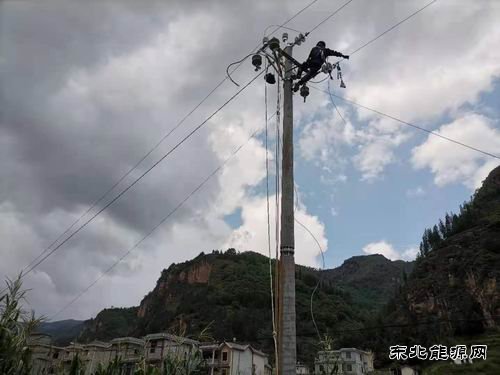

    7月21日,南方电网云南曲靖会泽供电局雨碌供电所按照7月生产作业计划联合集能公司施工人员,对10千伏小米田线72号杆至73号杆之间的线路开展涉电安全隐患治理。
    据悉,为确保隐患治理工作按时开展,雨碌供电所提前一个月组织集能公司施工驻点负责人对施工地点进行现场勘察、制定施工方案、准备电杆、横担、绝缘导线及其它辅助材料。7月21日,为保证在计划时间内完成所有工作任务,早上5点40分,雨碌供电所4名工作人员根据作业流程提前到达10千伏小米田线40号杆处,用手机APP接受网络接令,将10千伏小米田线40号杆的断路器由运行转为检修状态,另一组工作人员去施工现场管控。一切准备工作就绪后,施工人员严格按照作业流程完成人脸识别,用工作记录仪对作业现场进行全过程视频管控。

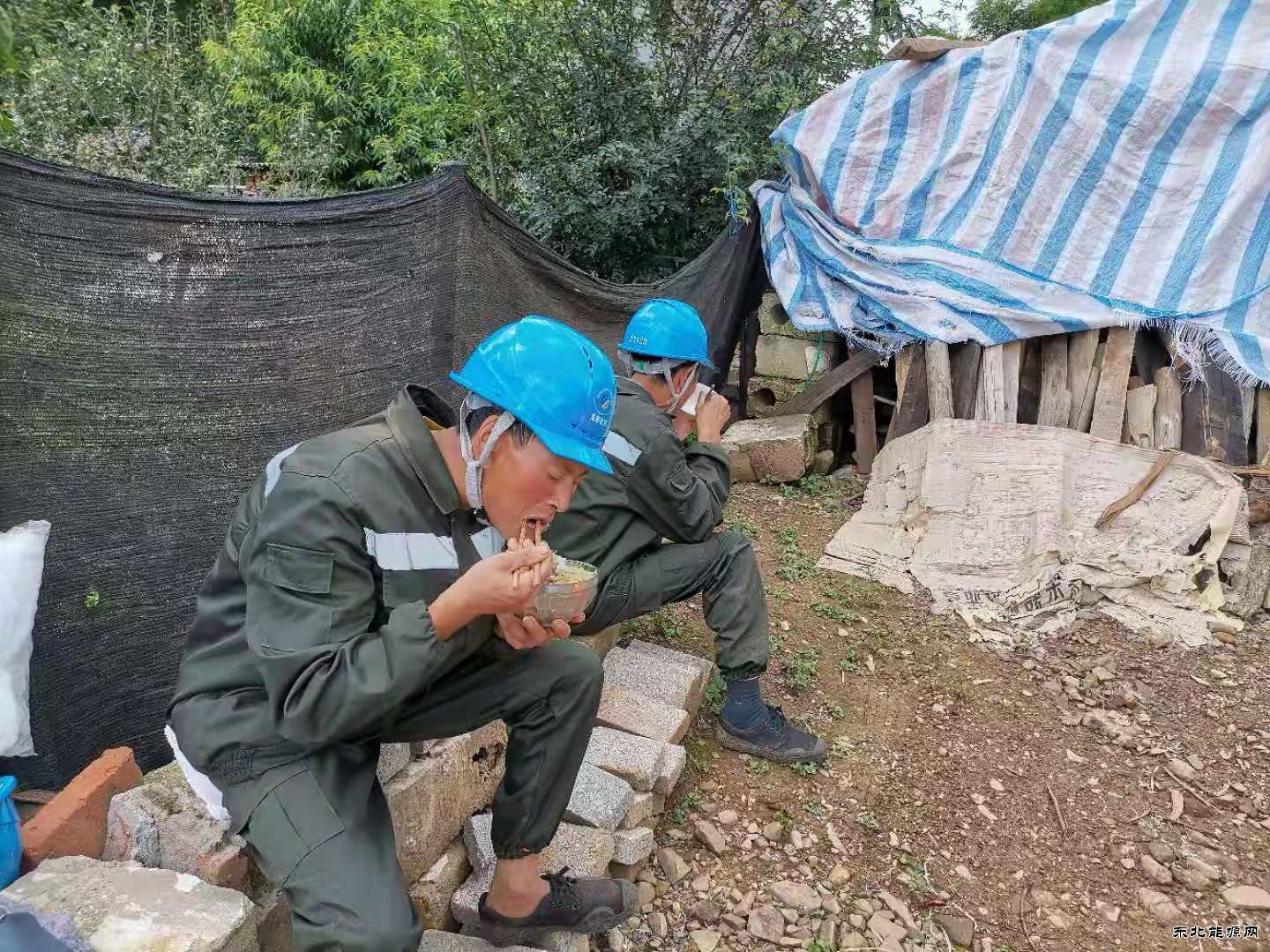

    工作得到许可后,工作负责人组织9名作业人员召开了班前会,对这次隐患治理工作进行明确分工,并对风险点进行提示,所有施工人员明白工作任务签字确认。工作负责人特别安排1名工作班人员做好三角拔杆立杆的过程的全程管控工作,布置现场安全措施,作业人员有条不紊的开展各项工作。中午1点半,已过了吃中午的时间,为不影响施工进度,工作人员在施工现场简单吃了盒饭后继续施工。经过大家的坚持工作,拆除150米25平方裸旧导线、旧横档、金具、绝缘子等,并更换鱼塘旁边的10千伏小米田线72号杆、73号杆的两基9米杆和25平方毫米的裸导线进行,于下午19点结束所有工作任务。
    本网通讯员:张学香、张国操

    (编辑:东北亚)
