    大庆供电公司:110千伏大同变完成技改为用户供电增加“双保险”

    2020-11-02 09:54 [电企一线]  来源于:大庆供电公司    作者:张新民 季成禹
    导读:相位核对正常,可以投入运行。10月17日16时,随着工作人员完成了最后的相位测量,标志着历时23天的110千伏大同变电站技改工作圆满完成。 110千伏大同变电站担负着大同城区及周边乡镇的供电任务,主变保护运行近20年。保护设备老旧直接影响到大同区及周边乡镇


    “相位核对正常,可以投入运行。”10月17日16时,随着工作人员完成了最后的相位测量,标志着历时23天的110千伏大同变电站技改工作圆满完成。

    110千伏大同变电站担负着大同城区及周边乡镇的供电任务,主变保护运行近20年。保护设备老旧直接影响到大同区及周边乡镇用户的安全稳定用电。为解决上述问题,大庆供电公司在九月下旬开始先后对大同变2号主变、榆同乙线、1号主变以及榆同甲线进行改造。

    此次改造时间跨度大、任务量多、部分电缆牌标识已经模糊且老旧的电缆彼此交错,对作业人员提出了很高的要求。拆除旧屏、安装新屏、CT变比极性试验、保护定值输入等等一系列的步骤,每一步的准确无误是送电成功的必备条件。因为任何一部分出现差错都会导致送电的失败甚至威胁人身安全,所以作业人员格外认真,反复确认无误后方可进行下一步工作。

    为确保改造工作顺利进行,大庆供电公司高度重视,多次询问了解工作推进情况,及时解决改造工程中遇到的各种问题,确保了改造工作得以顺利进行。该公司二次检修中心技术骨干王秀春也参与了本次改造工作,年过五十的王师傅在工作现场中始终发扬艰苦奋斗、严谨求实的工作态度,每次都是早早的第一个吃完盒饭后继续工作,看到老师傅这样努力工作,年轻的同志们也备受激励和鼓舞,纷纷与老师傅加班加点连续作战,使各项任务又好又快按计划如期完成。

    据了解,110千伏大同变电站运维人员严格执行标准化程序,对施工质量和设备进行了细致的检查验收。验收人员反复确认压板是否在正确位置、电缆孔洞是否风封堵严密、继电保护及安全自动装置工作记录是否交代清楚,确保设备符合投运要求。本次技改完工后,不仅为变电站增加了新的保护设备,同时还降低了运行维护成本,提高了电网的安全控制水平和安全稳定运行能力。

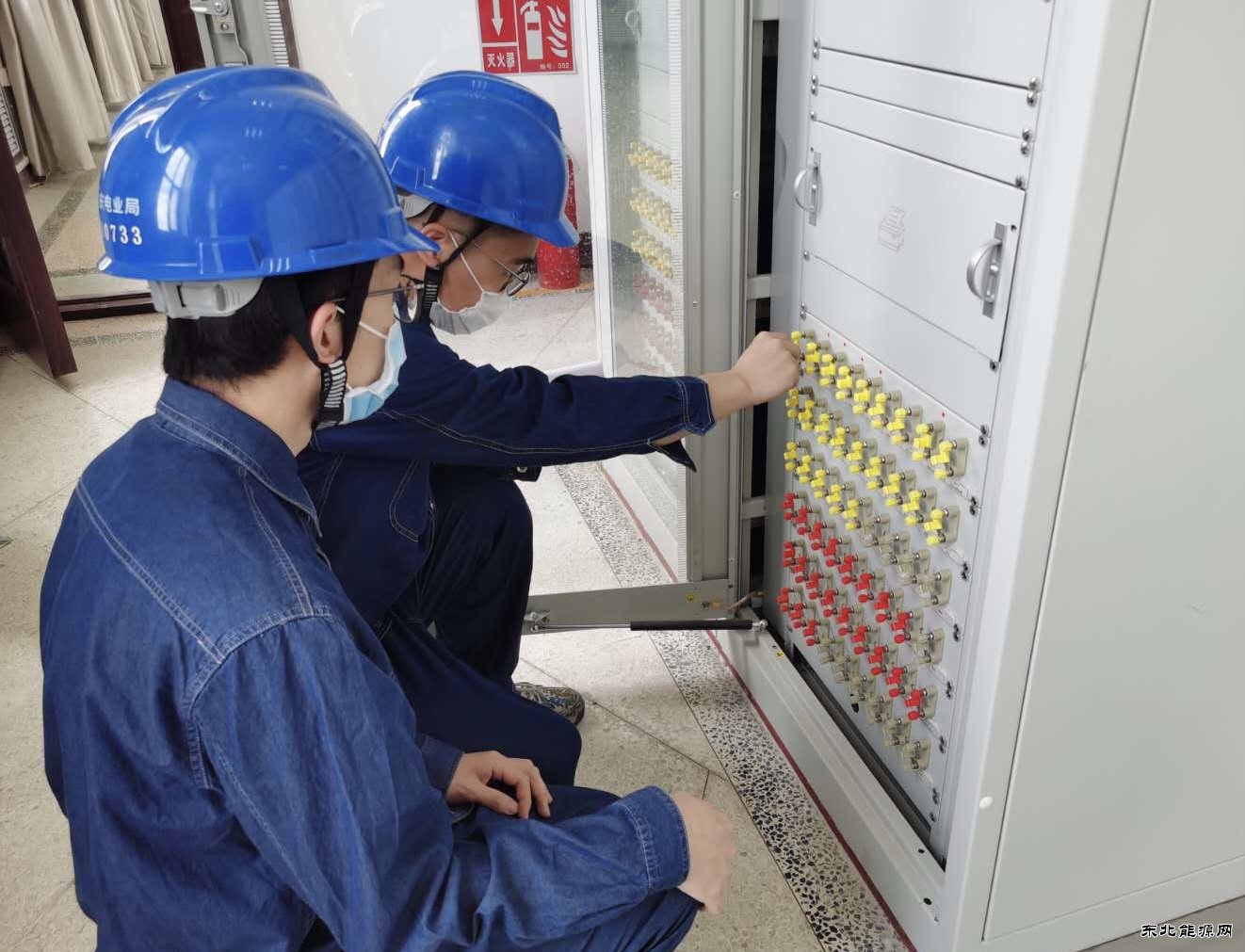

    图一:大庆供电公司二次检修中心员工员工王珑和张博睿正在核对大同变主变保护压板

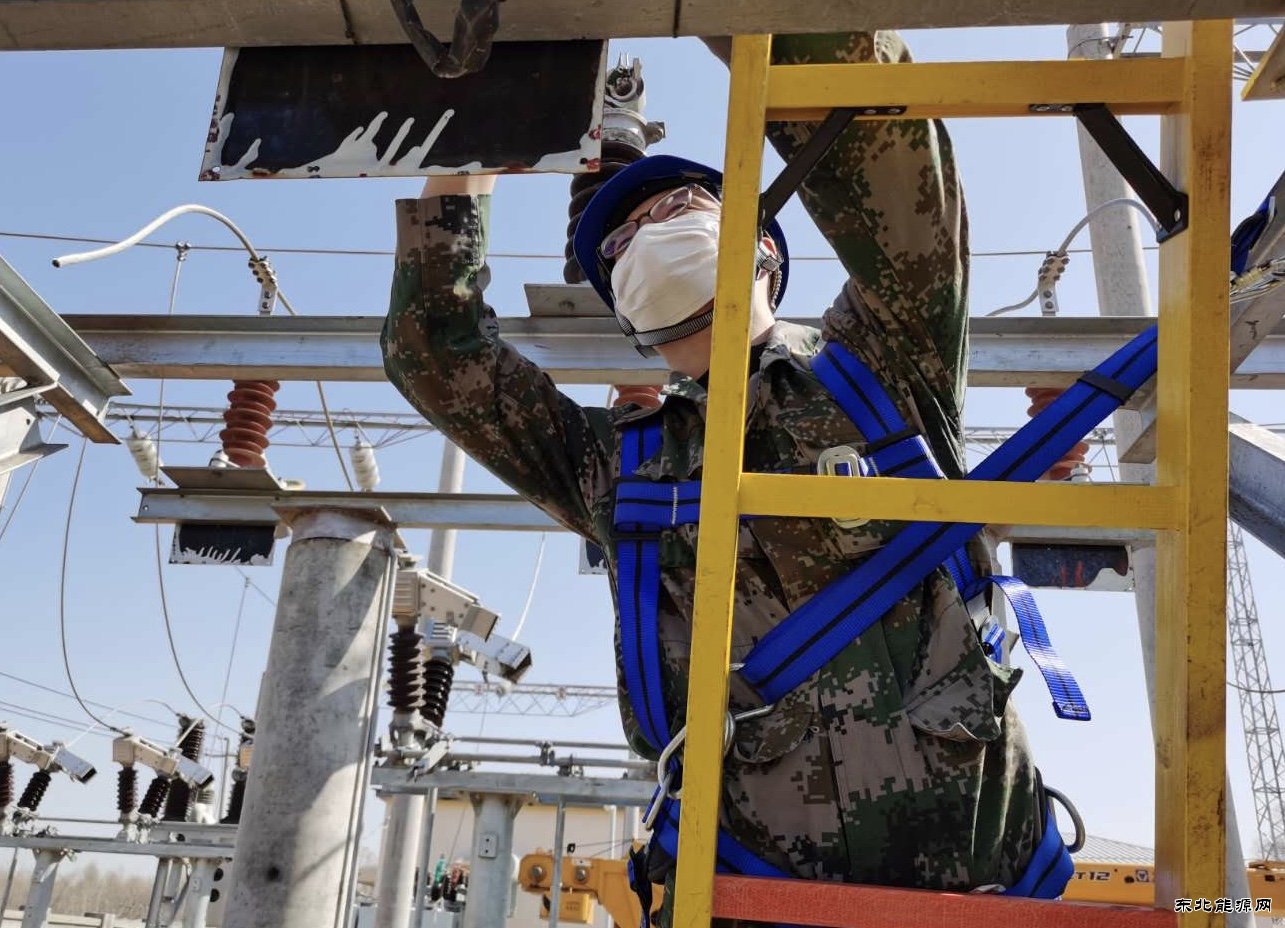

    图二:大庆供电公司二次检修中心员工张博睿正在大同变开关厂内检查35千伏母线PT

    本网通讯员:张新民 季成禹
