    兴凯湖电业公司迎春66千伏变电站1号主变增容改造工程竣工投运

    2019-11-22 22:10 [电企一线]  来源于:兴凯湖电业公司    作者:郑德炳
    导读:一场纷纷扬扬的大雪,给北大荒的黑土地披上了洁白厚实的棉被。常言道:瑞雪兆丰年。可丰年离不开源源不断电力能源的持续供应。11月20日,注定是书写在兴凯湖电业公司发展史上的一个特殊日子:历时五个月、总投资1055万元的迎春66千伏变电站1号主变增容改造工
        一场纷纷扬扬的大雪,给北大荒的黑土地披上了洁白厚实的“棉被”。常言道:瑞雪兆丰年。可丰年离不开源源不断电力能源的持续供应。11月20日,注定是书写在兴凯湖电业公司发展史上的一个特殊日子:历时五个月、总投资1055万元的迎春66千伏变电站1号主变增容改造工程于当日顺利竣工投运。

        迎春变电站是1987年投产的一座老式变电站,至今已经连续运行32年了。66kV开关为少油断路器(SW2),10kV开关柜内为少油断路器(SW2),二次设备为早期常规保护装置。由于年代久远已无备品备件,更无法实现综自。变电设备超过使用寿命,严重威胁运行安全。变电所房屋为同年建设,经过几次维修,仍有多处裂纹,室内漏雨严重。
        随着时代的不断发展和农场各项事业突飞猛进的前行,当初设计建造的变电所供电能力,已经远远达不到现阶段经济发展的需求了。 66kV迎春变从2017年最高负荷已达到13.7MW。“十三五”期间,还有城镇化配套项目及20万亩水田项目;2018年迎春变新增负荷3.5MW,负荷已达到17.2MW;2019年负荷将达到18.166MW;届时66kV东迎线最大负荷将达到24.666MW。

        供电能力的限制,严重阻碍了农垦854农场各项经济发展的需要,同时也制约了电力企业自身经营的持续发展。严酷的现实,使改善用电环境、缓解供需矛盾、优化营商环境的硬件保障问题显得异常突出,迎春变电站改造工程开工迫在眉睫,也是势在必行。
        兴凯湖电业公司领导审时度势,本着积极为垦区农场经济发展服务的使命感,协调各方面力量和资金,积极主动争取变电所改造工程早日上马。经过长期坚持不懈的努力,迎春66千伏变电站1号主变增容改造工程终于在6月16日顺利开工。

        为了顺利完成迎春66千伏变电站1号主变增容改造工程的建设工作,自6月16日进场施工以来,以公司副总经理、总工程师张静义为总指挥的项目部、运检部、发展建设部、运行单位、计量中心、施工单位等人员,以工程建设为中心,上下协调、齐心协力,对现场认真勘察,根据施工量和电网运行情况,制定了周密的施工计划和施工期间的供电过渡计划,充分做好工程相关设备、材料、工具等各项入场准备和施工管理。施工期间,全体兴凯湖电力人在确保安全和质量的情况下,多次放弃周末及节假日休息,加班加点奋战在施工第一线,协调施工、运行、厂家人员,提供最大方面的支持和帮助,看进度、盯质量、保安全。始终坚持“安全第一”的原则,严格按照标准化作业流程进行施工,确保了工程的安全和质量,切实保障了迎春66千伏变电站1号主变增容改造工程如期完成投运。

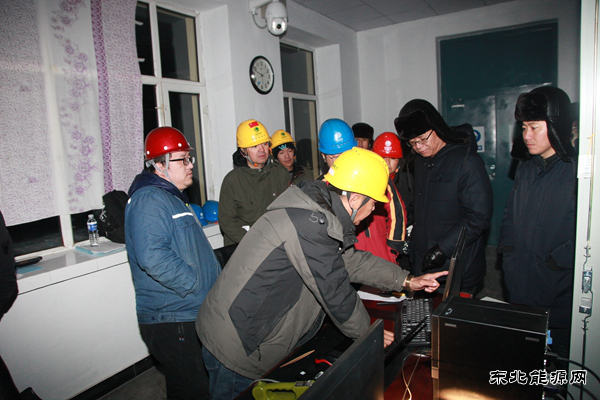

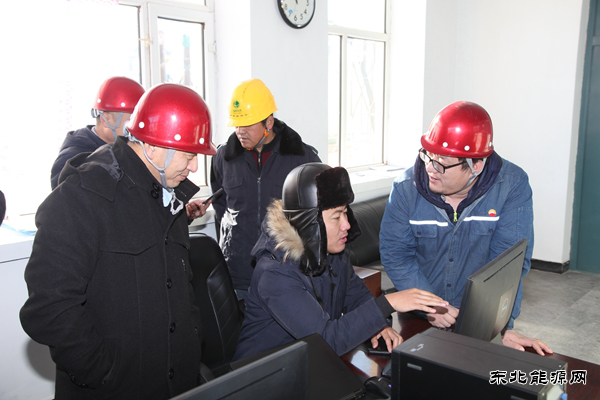

        工程施工期间,兴凯湖电业公司领导高度重视此项工程的施工情况,多次莅临现场进行检查和指导,给施工人员鼓劲打气,充分调动了大家的积极性。

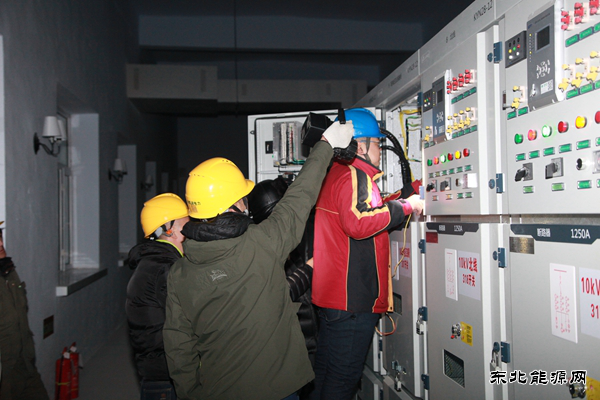

        本期改造,利旧1台20兆伏安主变。主变型号:SZ11-20000/66,电压比66±8×1.25%/10.5千伏。本期安装4.0兆乏电容器1组。更换66千伏断路器3台,更换10千伏开关柜25面,10千伏出线12回,二次新增变电站监控系统、视频监控系统、火灾报警系统等设备,12回线路出口全部实现绝缘化,变电所配出线路全部实现高压电缆T接,纷繁复杂的老旧构架彻底废弃。工作32年的“功臣”(老设备)再见了,众多的“新朋”(新设备)闪亮登场。
        工程施工后,项目部还创新开展党建工作,发挥旗帜引领作用,做实党建引领、内嵌融入工程工作,为推动改造工程的安全、质量建设提供坚强的政治思想保障。通过实施党建与施工工作实现深入融合,创新开展“党建+ 工程”、“党建+安全”等主题活动,让施工现场处处党旗飘扬,确保工程安全、质量关。临时党支部围绕安全生产,开展“党员身边无违章”活动为主线,以“党员示范岗”、“党员责任区”为载体,实现党建促安全、安全有党建的双赢目标。主动将党建工作融入工程建设中去思考和考量,在谋划施工过程和管理、业务的同时,同步谋划党建工作,以党建工作的高度、强度、力度来推动基建施工工作,使工程建设与党建全面融合共进,相得益彰。

        工程的施工过程是保安全抓质量的过程,是开展党建创新活动的过程,是旗帜领航、党建引领工程的过程,各个过程的交叉融合的进行,既保证了工程安全保质的如期完工,又锻炼了自身队伍和人才,提高了思想意识,增强了工作信心,为今后各项工程的开展积累了丰富的经验,收获是多方面的。

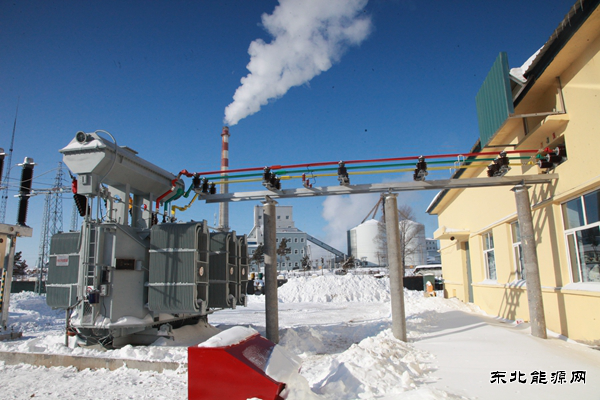

        迎春66千伏变电站1号主变增容改造工程顺利完工投运,大大提高了迎春变电站的电网输电能力和供电可靠,有效解决了电力长期“卡脖子”现象,是自身供电能力一个大跨越的提升。投运后,将为农垦八五四农场新时代经济腾飞插上梦想的翅膀,对农场持续跨越式发展、优化营商环境的硬件保障和农场人民美好生活的向往实现,奠定了坚实的电力能源保障基础。

        本网通讯员:郑德炳
