    会泽供电局连夜抢修撞断电杆235户用户有电用

    2018-07-23 10:53 [电企一线]  来源于:会泽供电有限公司    作者:张学香
    导读:2018年7月20日下午16点20分,会泽供电局金钟供电所400伏电杆被撞断,配网班人员连夜紧急抢修,挖塘、立杆、架线,晚上21点20分恢复潘家沙沟梨园变台共235户村民的供电。 7月20日下午16点25分,金钟供电所配网班正在外面工作的袁明慕,接到在潘家沙沟变台开展
            2018年7月20日下午16点20分,会泽供电局金钟供电所400伏电杆被撞断,配网班人员连夜紧急抢修,挖塘、立杆、架线,晚上21点20分恢复潘家沙沟梨园变台共235户村民的供电。

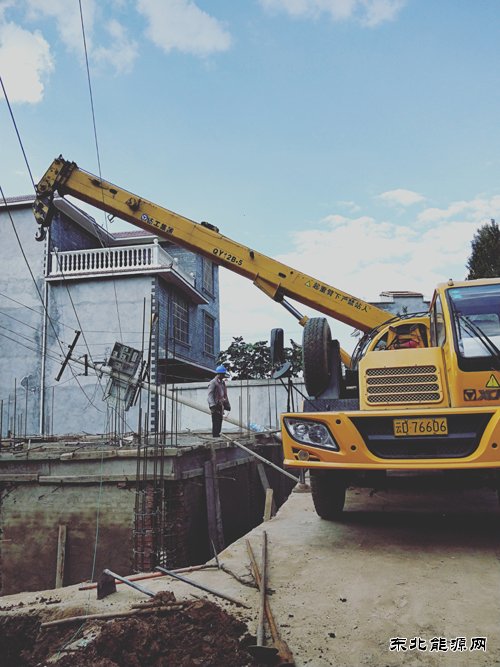

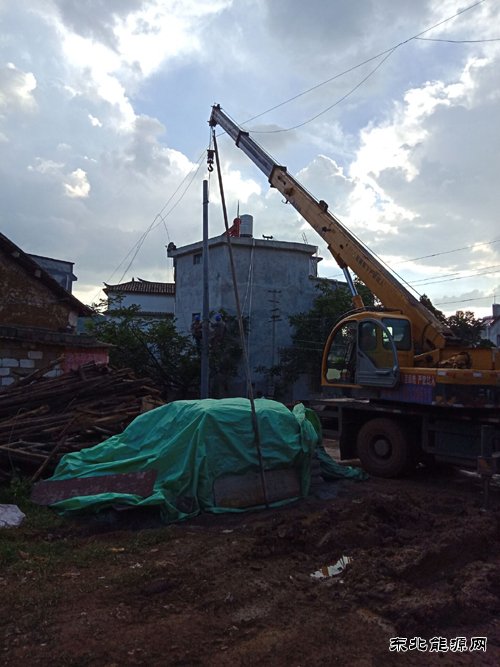

            7月20日下午16点25分,金钟供电所配网班正在外面工作的袁明慕,接到在潘家沙沟变台开展低压集抄改造施工人员王发明电话,称潘家沙沟梨园变台400伏线路16.1号杆被拉沙的大车撞断,让供电所工作人员快去现场。接到电话后,袁明慕请施工人员看好现场,并立即与杨代智、孙垚带着工具到现场先对变压器进行停电处理。抢修人员查看现场时,发现电杆从地面处被撞断,电杆上有两个表箱共8块电块。为了不影响235户用户用电,抢修人员决定立即抢修,在现场联系吊车来到现场配合吊撞断的电杆,让肇事司机李云顺先到电杆厂拉一基15米的电杆。

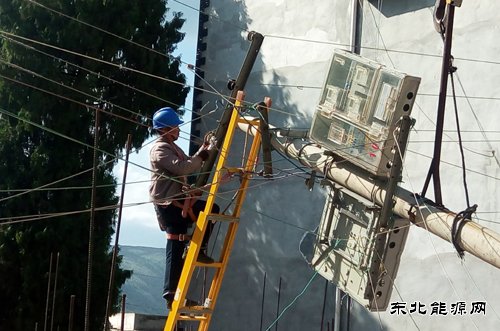

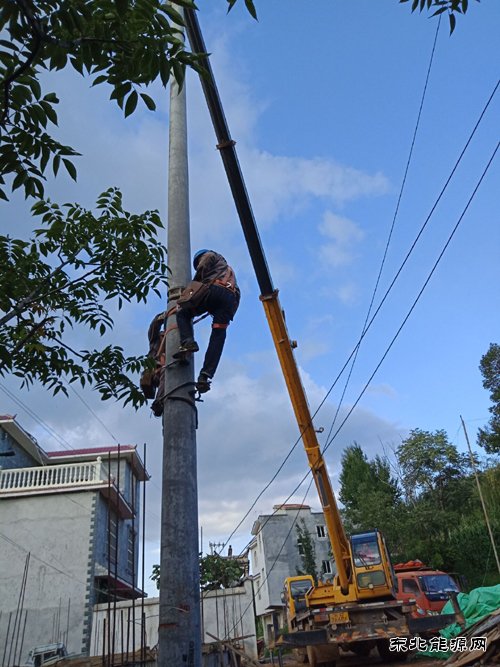

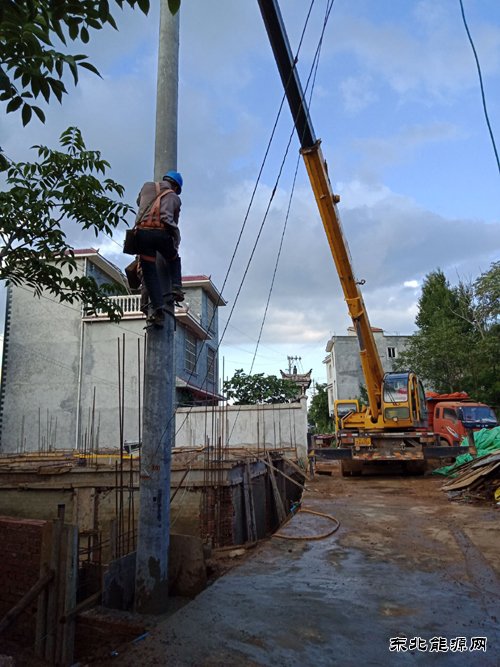

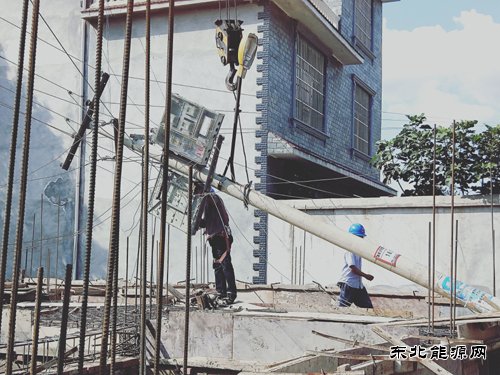

             办理好抢修手续后,施工人员开始挖电杆塘、解除断杆的电表箱、横档和线子。17点50分在吊车的配合下,撞断的电杆被吊走。工作负责人袁明慕一直在现场指挥着施工,现场抢修人员一直饿着肚子坚持抢修,抢修工作有如火如荼的开展。晚上19点25分开始立杆,经过近5个小时的紧急抢修,到21点05分所有抢修工作结束,撤除接地线后,抢修人员对潘家沙沟梨园变台送电成功。

            本网通讯员:张学香
