    华润曹妃甸3号锅炉受热面施工接近尾声

    2017-09-08 08:49 [电企一线]  来源于:中国能建安徽电建一公司    作者:徐义龙
    导读:8月31日,由中国能建安徽电建一公司承建的曹妃甸项目3号锅炉随着最后一片包墙吊装就位,锅炉后炉膛顺利封门。历时232天,锅炉受热面大件吊装顺利结束。 为保证安徽电建一公司曹妃甸3号机组锅炉受热面大件吊装工作安全高效完成。自锅炉受热面2017年1月12日开

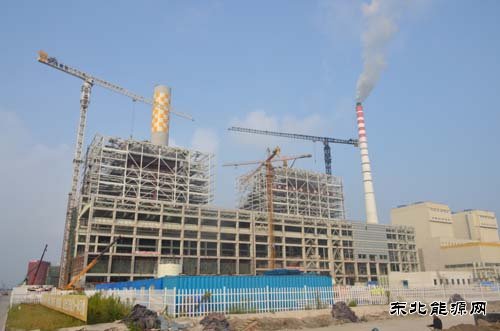

            8月31日,由中国能建安徽电建一公司承建的曹妃甸项目3号锅炉随着最后一片包墙吊装就位,锅炉后炉膛顺利封门。历时232天,锅炉受热面大件吊装顺利结束。
            为保证安徽电建一公司曹妃甸3号机组锅炉受热面大件吊装工作安全高效完成。自锅炉受热面2017年1月12日开吊以来,该公司曹妃甸项目部上下一心,积极作为,科学组织锅炉大件吊装工作,通过周计划和每日工作安排,有序推进各道施工环节。严格执行锅炉防爆管措施,做好受热面管口的磨口和对口,以及焊接和无损探伤检测。全过程开展洁净化施工管理,在地面组合开始之前,做好集箱内窥镜检查和管排一次通球检查。在吊装就位之前,再对管排进行二次通球,倒运和吊装过程中严防碰伤管件,确保每片管件的洁净和完好。

            同时克服不利因素影响,项目部及专业主动调整作息时间,规避高温作业时段;积极应对大风天气,做好大风来临前的硬性加固,确保吊装作业安全无事故。由于锅炉设备供货滞后,对锅炉受热面吊装工期造成严重影响,项目部和专业真盘点设备缺件,及时发布发货信息,并调整施工工序,将设备影响降到最低。项目部与热动专业、施工班组积极落实专项计划,做好及时纠偏,确保各计划节点顺利完成。

            截至目前,受监焊口完成57507只 ,完成百分比88%,为10月份水压试验顺利实现提供可靠保障。

            本网通讯员:徐义龙
