    华润曹妃甸3号锅炉受热面大件吊装结束

    2017-08-09 10:58 [电企一线]  来源于:中国能建安徽电建一公司    作者:徐义龙

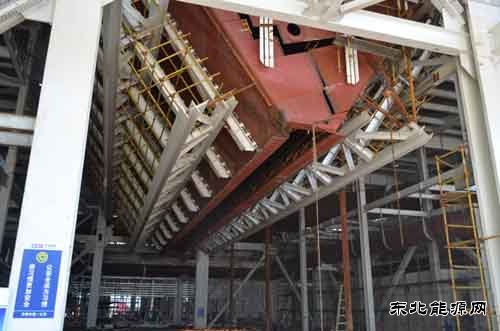

    导读:8月7日23时20分,由中国能建安徽电建一公司承建的华润曹妃甸3号锅炉前水冷灰斗顺利吊装就位,标志着该机组锅炉炉膛受热面顺利封门,锅炉受热面大件吊装结束,为下一步如期实现锅炉水压试验奠定坚实的基
            8月7日23时20分,由中国能建安徽电建一公司承建的华润曹妃甸3号锅炉前水冷灰斗顺利吊装就位,标志着该机组锅炉炉膛受热面顺利封门,锅炉受热面大件吊装结束,为下一步如期实现锅炉水压试验奠定坚实的基础。
            锅炉大件吊装,是锅炉安装施工环节重要技术课题,不仅降低安装难度和减少空中作业,而且保证施工工艺和降低施工成本。华润曹妃甸二期工程3号锅炉冷灰斗水冷壁分为前水、后水两个组件,在炉膛零米将刚性梁、水冷壁、大小连接等附件全部组合为一个整体,单件重达156吨,长度为33.12米,高度为10.36米,采用4台10吨卷扬机进行冷灰斗吊装,多点多面联合吊装交叉配合,讲究协调。为保证顺利吊装,在安徽电建一公司曹妃甸项目部科学组织下,吊装前做好充足准备,技术交底,责任到人,逐条确认作业环境检查吊具,对整个吊装过程进行“点对点”跟踪,起重监督人员全程做好监督工作,确保了该组件的顺利就位,也为炉膛封闭划上了圆满的句号。

            自3号锅炉受热面开焊以来,该死公司曹妃甸项目部克服场地狭小等不利因素,科学编排施工方案,严格执行锅炉防爆管措施,全过程开展洁净化施工管理,在地面组合开始前,做好管排通球检查。与此同时,访该公司曹妃甸项目部调整作业时间,倒排施工计划,合理调配人力、机械资源,加快进度。截至2017年08月07日,3号锅炉受监焊口完成43400只,完成比例69%,为10月30日水压试验顺利实现提供可靠保障。

            据悉,该项目是河北省首个百万发电机组项目,厂区规划占地面积约为25公顷,总投资约70亿元人民币。项目作为曹妃甸工业区循环经济产业链的龙头项目,被列为河北省环渤海经济带的重点项目之一。项目对于维护京津唐电网的安全运行稳定,保障曹妃甸开发建设的电力和热力需求,促进曹妃甸循环经济产业链的构建和完善,推动区域经济结构转型升级具有重要的示范和带头作用。

            本网通讯员:徐义龙
