    国网蒙城县公司奋战15小时保障香塘04线供电

    2016-09-29 09:18 [一线报道]  来源于:国网蒙城县公司    作者:王帅 王坤
    导读:9月21日凌晨4点,几束强光挥舞在黑暗的苍穹中,数十名职工忙碌地将地上的导线架到高高的电杆上。不时传来雄壮的号子声,原本寂静的田园热闹非凡。这是国网蒙城县供电公司阳光公司集中抢修漆园镇至香塘10千伏04线的一幕,经过连续作战15小时,漆园10千伏香塘0

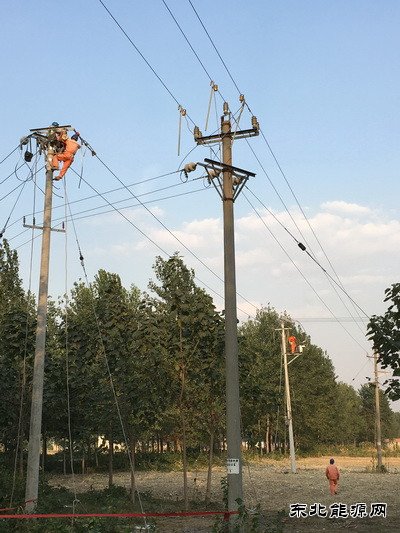

            9月21日凌晨4点,几束强光挥舞在黑暗的苍穹中,数十名职工忙碌地将地上的导线架到高高的电杆上。不时传来雄壮的号子声,原本寂静的田园热闹非凡。这是国网蒙城县供电公司阳光公司集中抢修漆园镇至香塘10千伏04线的一幕,经过连续作战15小时,漆园10千伏香塘04线顺利投入运行。

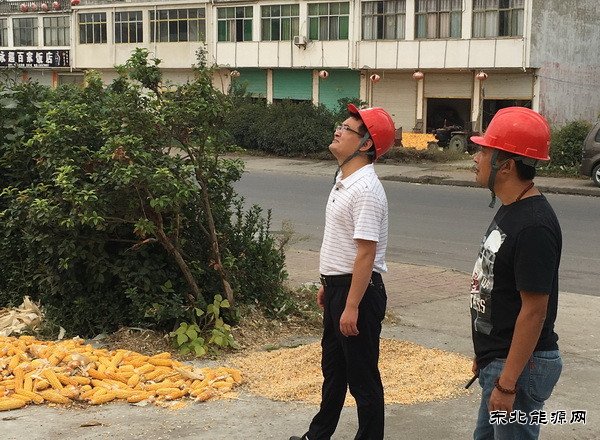

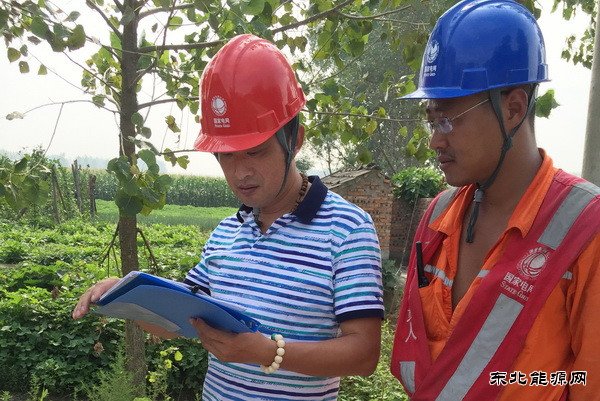

            此次施工的线路跨度长停电面积大、新旧线路交错、施工现场情况复杂、安全管控风险大。为确保圆满完成施工任务和减少停电时间,提前组织各施工班长认真勘察施工现场,制定详细地施工计划及任务分工。国网蒙城县供电公司副总经理李育和安质部人员现场督察,阳光公司负责人和安全员紧盯在一线,不停地走在泥泞的田头,指挥紧线,确认相序,监督安全措施落实,齐心协力做好安全工作。

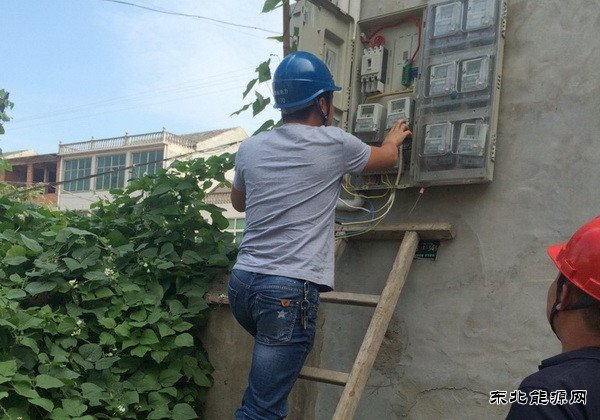

            据悉,此次组织施工人员达70余人,新建线路5个耐张段长度约为5.2千米,立15米电杆21基,10千伏线路下线连接12处,安装6台真空开关,拆除旧线路长度约为3.1千米等。该项目工程投运后彻底地解决原老旧线路负荷重、线损高、跳闸次数多等一系列问题。






            本网通讯员:王帅 王坤
