    会泽供电公司10千伏电杆被撞断4台大型机械现场施工

    2016-03-14 09:14 [一线报道]  来源于:会泽供电有限公司    作者:张学香、康译

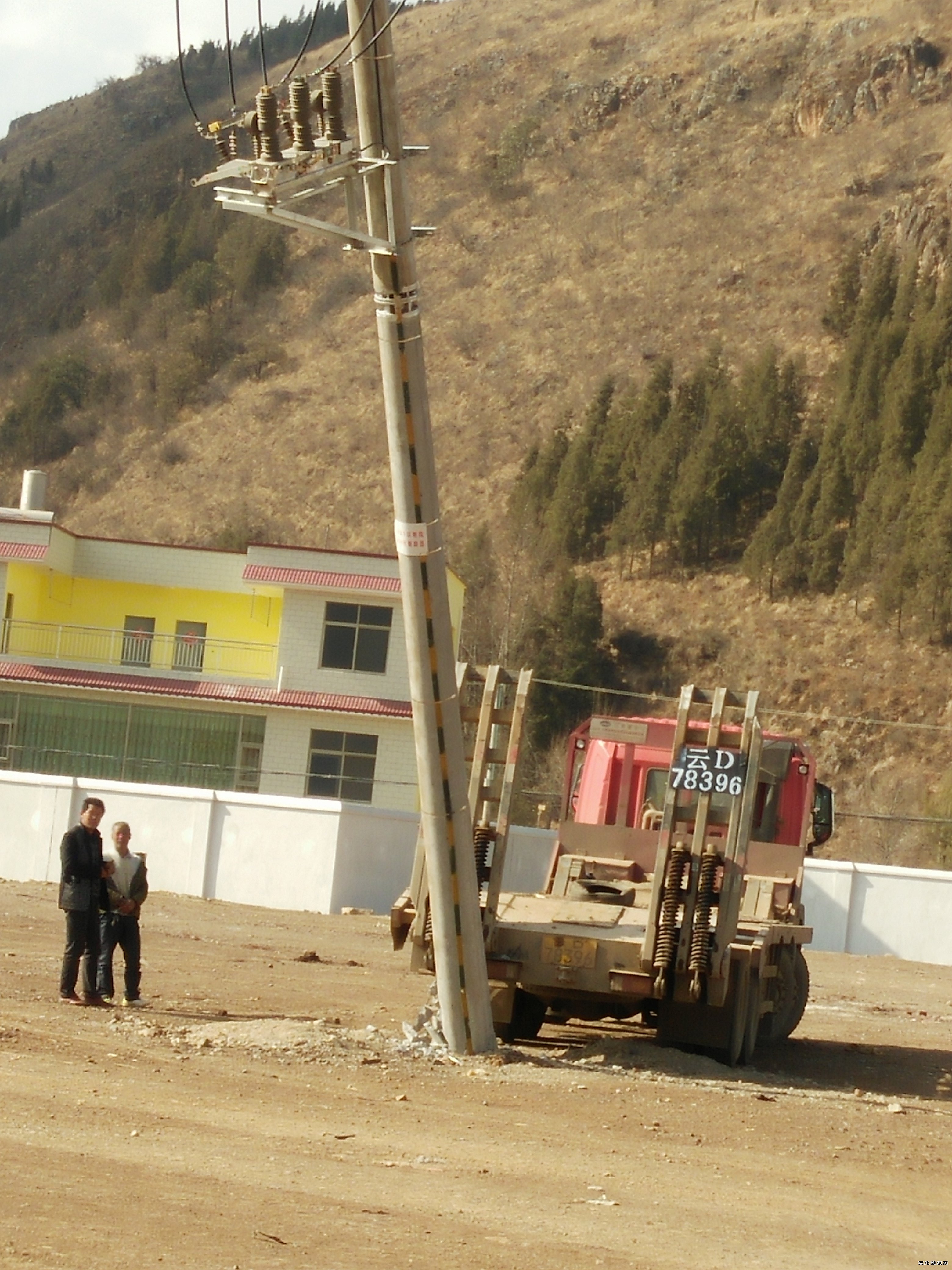

    导读:2016年3月10日,会泽供电公司金钟供电所动用了4台大型机械,仅用了2个小时的时间就完成了被挂车撞断的一基10千伏18米(9X2)电杆的更换工作,及时恢复了29个变台共5000余户用户的供电。 金钟供电所配网班班长康译介绍,3月10日下午15点25分康译接到95598呼叫
             2016年3月10日,会泽供电公司金钟供电所动用了4台大型机械,仅用了2个小时的时间就完成了被挂车撞断的一基10千伏18米(9X2)电杆的更换工作,及时恢复了29个变台共5000余户用户的供电。


            金钟供电所配网班班长康译介绍,3月10日下午15点25分康译接到“95598”呼叫中心坐席员电话:“金钟供电所10千伏以则线45号杆被一辆挂车撞断,请供电所忙去处理。”康译按坐席员提供的电话及与肇事司机王加国取得了联系,并让司机原地等候供电所的人一会就到。15点37分,康译和王金培赶到了现场,对受损的电杆进行查看时发现,10千伏45号杆上的金具较多,有断路器一台,接地扁铁一组,电杆根部装有接地庄一组,如果对整基电杆进行更换的话,现场抢修难度大,时间也用的多,那样的话停电时间就长。康译把现场情况向金钟供电所所长李坤反映后,李坤赶到现场与抢修人员一起制定抢修方案。

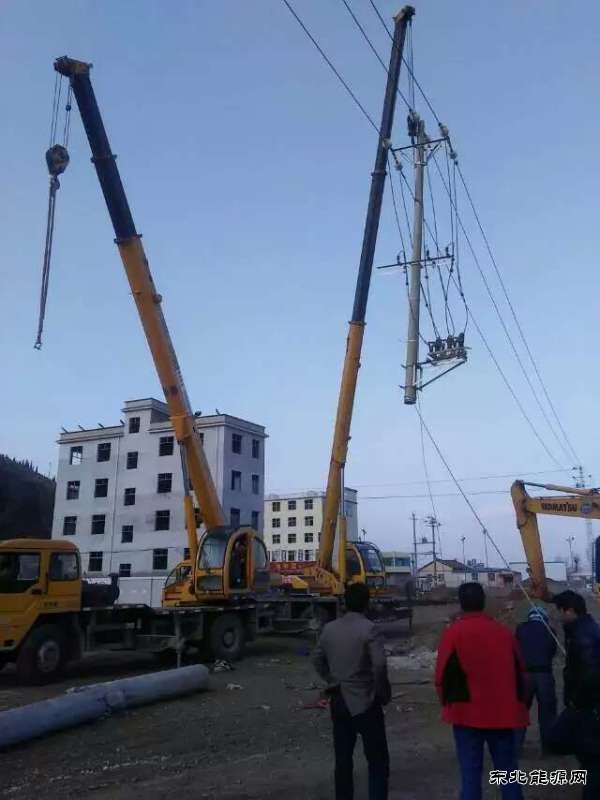

            据悉,10千以则线45号杆前端没有断路器,直接从龙潭变电站出线,所以不能对故障点进行隔离,抢修时必须对整条10千伏线进行停电。在所长李坤的带领下,大家一起研究抢修方案。“10千伏以则线上挂有29台变压器,共有5000多用户,不能长时间停电,那样会影响用户正常生产生活用电,我们必须采用最省时的抢修方案。”李坤对抢修人员说。因18米电杆是由两根9米杆组合而成,为了缩短停电时间,大家制定最科学、省时的抢修方案,决定只更换被车撞断的下半部分的电杆最省时。但是此方案必须要有2辆吊车,1辆挖掘机,1辆装载机才能正常开展工作。抢修方案制定后,李坤在现场联系吊车、挖机和装载机到现场配合施工,抽调刚好在另一个现场抢修还没吃中午饭的抢修人员到现场配合施工。16点20分,4台大型机械到达现场配合施工,李坤向4位师傅讲解了详细的抢修方案后,大家就开始配合抢修。

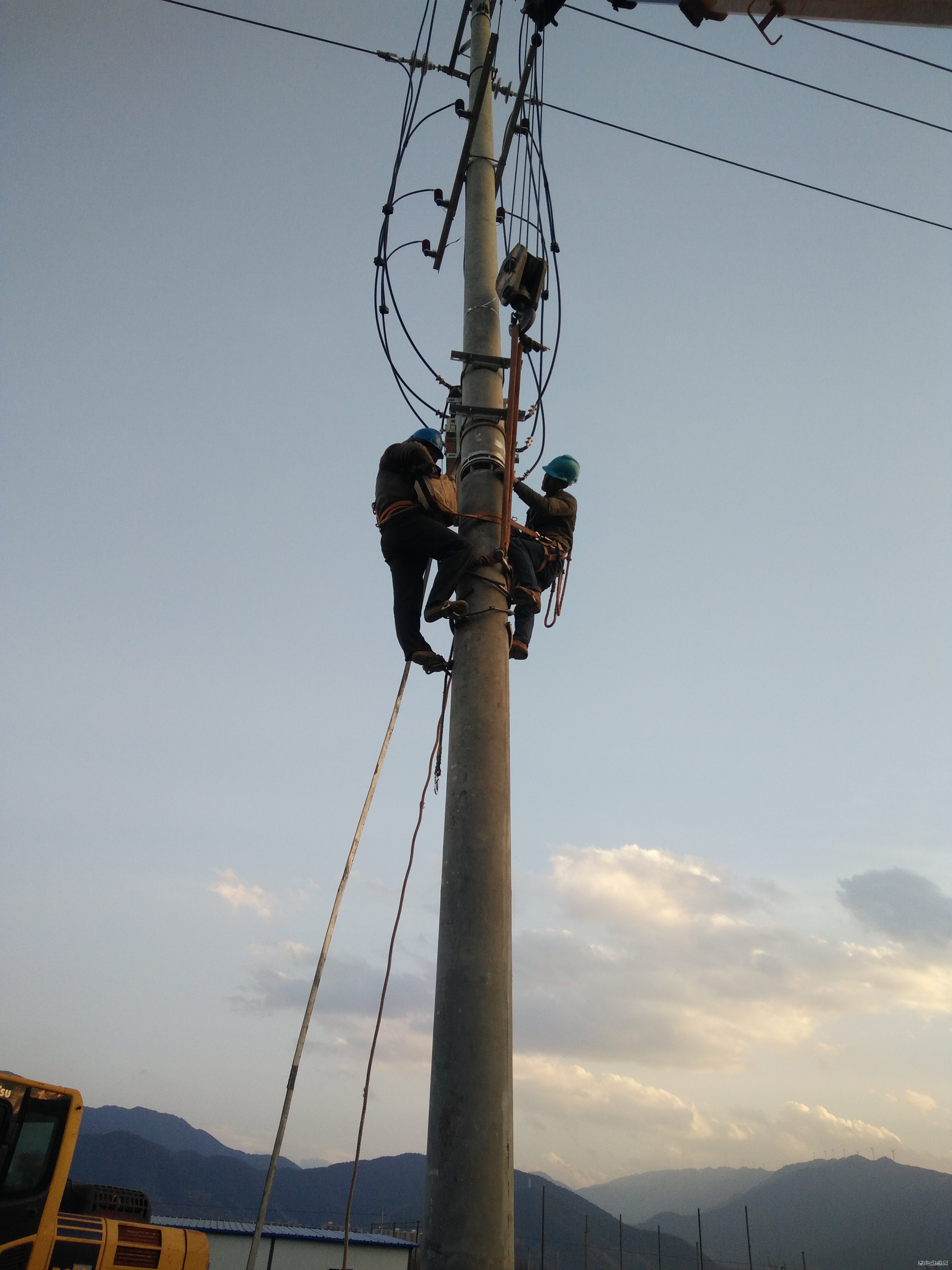

            在李坤的指挥下,一辆吊车把电杆的上半部分固定好后,工作人员开始拆除连接两根电杆的发兰盘螺栓,使电杆上下两段分开,挖机挖开电杆塘旁边的泥土方便吊车把电杆从杆塘中拔出土,另一辆吊车负责把电杆从杆塘中拔起,再把更换的电杆立入杆塘,王金培和康译再把连接两根电杆的发兰盘螺栓上紧。18米电杆的下段9米立入杆塘后,装载机负责回填电杆基础的土方。在抢修期间,李坤让人去买快餐送到现场让几名没吃中午饭的队员轮流着在现场吃饭。在施工过程中大家配合默契,通过2个多小时紧张有序的施工后成功完成了对被撞断的18米电杆的更换工作,于18点45恢复了对3个村委会共5000多户用户的供电。配网班班长康译说:“如果更换整基18米电杆,按正常的施工时间预计需要6个多小时才能完成,通过优化现场抢修方案,只换下部分9米电杆,仅用了2个多小时就完成抢修工作,动用4台大型机械配合抢修这在供电所还是第一次。”

            本网通讯员:张学香、康译









    (编辑:东北亚)

    推荐文章
    关于我们  |  联系我们  |  版权信息  |  版权声明

    客服电话:18041077005(全天)    投稿邮箱:zhyny868@126.com    《东北能源网》报料QQ群 59213582

    网站合作:点击这里给我发消息     网站链接:点击这里给我发消息     投稿业务:点击这里给我发消息    点击这里给我发消息
