    7小时高效完成10千伏胜利线移位并网作业

    2016-08-29 14:57 [图文电力]  来源于:宝清县电业局    作者:栾景波
    导读:8月26日,为配合我县市政建设(老县医院南连丰路道路拓宽改造),宝清县电业局全力突击,从当日凌晨3时开始,经过7小时的连续作业,于当日10时48分完成全部施工任务,并网送电。比计划停电时间提前了约8个小时。在高标准完成作业质量的同时,尽最大限度减少

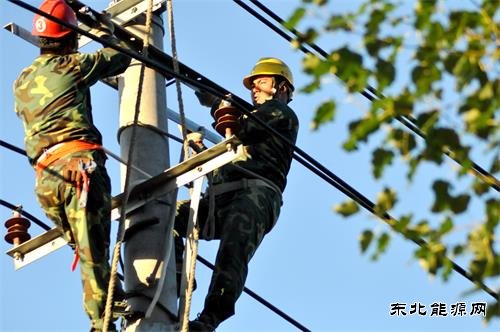

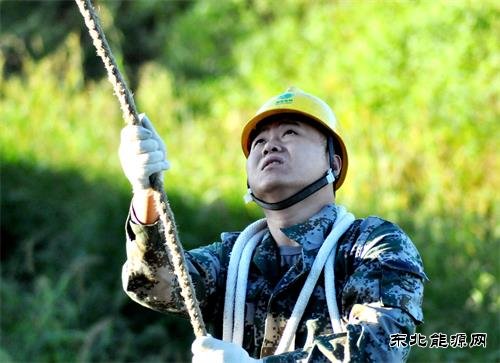

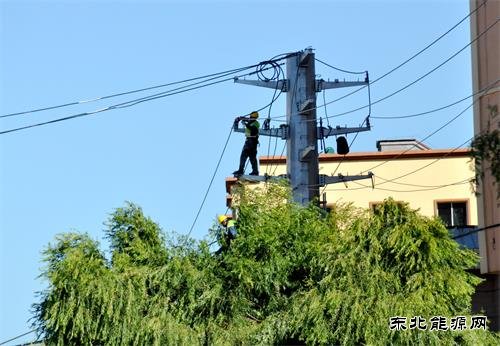

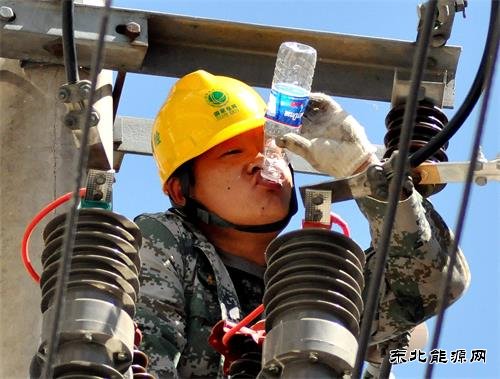

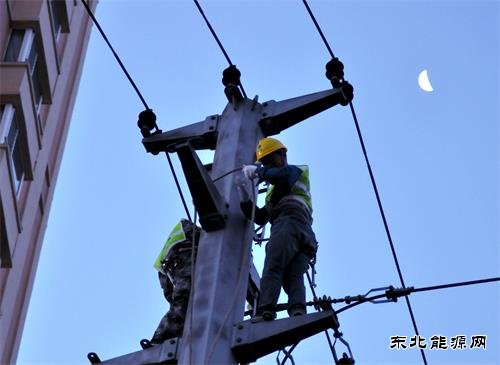

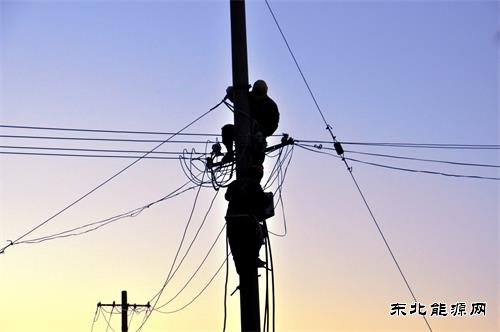

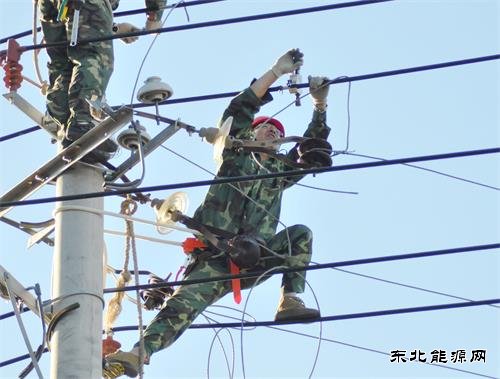

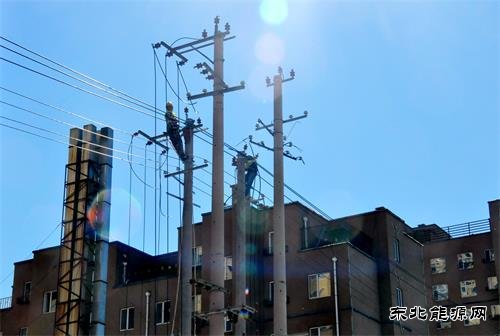

            8月26日,为配合我县市政建设(老县医院南连丰路道路拓宽改造),宝清县电业局全力突击,从当日凌晨3时开始,经过7小时的连续作业,于当日10时48分完成全部施工任务,并网送电。比计划停电时间提前了约8个小时。在高标准完成作业质量的同时,尽最大限度减少了停电对百姓造成的影响。共完成9基电杆的架线、4个开关场、1座双变压器新装和5处0.4千伏入户任务。



             本网通讯员:栾景波
