    国网黑龙江电力五家—国富500千伏输变电工程建设纪实

    2018-01-16 09:52 [电企通讯]  来源于:国网黑龙江电力公司    作者:桑学勇 张永奎 贾晓尧
    导读:谁持银线当空舞,横亘中西变通途 这是一座国网黑龙江电力电网工程建设的卓越丰碑:近2000名施工人员,在3个大型施工现场内、164.448千米的施工通道上鏖战了684天! 这是一条横跨黑龙江中西电网的银色脊梁:全省中部电网与西部电网实现强力互联,输电通道坚若
             “谁持‘银线’当空舞,横亘中西变通途……”

            这是一座国网黑龙江电力电网工程建设的卓越丰碑:近2000名施工人员,在3个大型施工现场内、164.448千米的施工通道上鏖战了684天!

            这是一条横跨黑龙江中西电网的银色脊梁:全省中部电网与西部电网实现强力互联,输电通道坚若磐石,省网构架明显改善!

            这是一个推动全省经济发展的能源动脉:兼顾东北特高压电网规划,为实施振兴东北老工业基地战略提供强力引擎!

            这是黑龙江电网历史上的重要节点:2018年1月1日4时20分,随着500千伏国富变电站送电成功,标志着国网黑龙江电力新建的500千伏五家—国富输变电工程正式投入运行。

            该工程的建成,进一步优化了全省西部500千伏主网网架结构,提高了全省西部城市区域电网供电的可靠性和稳定性。

            统筹协作  工程建设质效同步

            500千伏五家—国富输变电工程始建于2016年2月18日,是黑龙江省西部500千伏冯屯—齐南—庆南—哈尔滨双环网工程的重要组成部分。

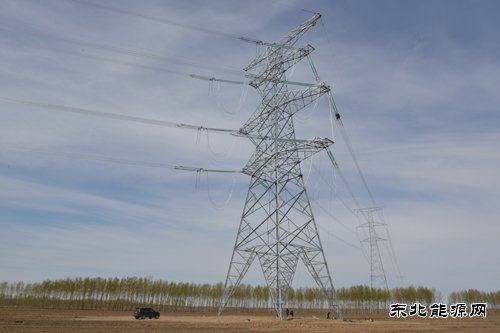

            工程主要包括在大庆市西南部地区新建500千伏国富智能变电站,在哈尔滨市西南部地区新建500千伏五家智能变电站,各装设2台100万千伏安主变压器,新建国富站至五家站500千伏双回线路,线路亘长149.548千米,同步将500千伏松北站至哈南站Ⅰ、Ⅱ回线路π入五家站,线路长度14.9千米。

            工程建设前期,国网黑龙江电力与省发改委、省国土资源厅、省林业厅建立沟通机制,协调分期组卷上报及林地手续办理事宜,缩短建设周期,加快办理进度。国网黑龙江电力超前谋划,做好停电过渡方案,横向合作,加快物资供货速度,为工程投产创造有利条件。

            国网黑龙江电力专业部门定期组织召开专题工程推进协调会,相互配合、通力协作,着力解决工程设计、物资、施工进度等难题,重点抓好前期征地、设备材料招标、施工图的出版以及设备材料的交货等影响施工进度的控制性工作,积极参与工程全过程管理,强化现场检查指导力度,为工程建设的顺利进行奠定了坚实基础。

            作为工程施工单位的黑龙江省送变电公司,统筹协调,克服冬季施工量大、施工难度高和技术难点多等重重阻碍,圆满完成了变电站调试、变压器拆除、线路接引等施工,加快推进了项目投产进程。

            针对智能化变电站调试的新内容、新特点和光缆、尾缆链路复杂及保护回路虚拟化特点,该公司编制了专项调试方案、试验报告、详细回路配置表以及光纤链接表及光纤标识,为检修公司验收提供参考,也为投产后检修及今后工程扩建提供便利。

            黑龙江省送变电公司调试分公司在五家变投运期间,调试工作人员一连七八天昼夜奋战在工地上,顶风冒雪用一次次精准的测量,一次次准确的计算保证了送电测试的正确。

            变电施工分公司克服了零下28度的低温完成了变压器引线的拆除工作;第二输电施工分公司的施工人员利用假期里坚持施工,克服了工程受阻等不利因素,圆满完成了五富二回庆南变电站侧的接引作业工作任务。

            第三输电施工分公司启动了应急照明设施,从12月29日17时30分至20时许,顺利完成了五富二回五家变侧的接引作业,为元旦前工程投产创造了有利条件。
            精心操作  投运送电顺畅高效

            2017年3月,检修公司组织相关运行人员提前9个月进驻两站,全面开展设备参数收集上报、PMS设备台账登记录入、继电保护定值整定等前期生产准备工作。

            在经历并克服了恶劣天气、蚊虫泛滥、高温炙烤、低温严寒、办公简陋、环境艰苦等各项不利条件后,检修公司的干部员工坚守岗位、连续作战,节假日不休、加班加点成了家常便饭,但却毫无怨言。

            年轻同志说:“好不容易赶上智能站投运,可以好好提升业务技能,我可不想错过!”

            老师傅说:“苦点累点忙点都没啥,确保工程如期顺利投运才是大事!”

            检修公司输电运检中心带电班班长金玉君,他的班组负责新建线路352基铁塔的验收工作。他不仅要完成登塔、走线等验收技术工作,还要负责编制验收工作方案、作业指导书、工作票以及与施工单位的沟通联络等。大家都知道他膝盖有伤,平日上下楼梯都忍着疼痛,劝他不要登塔走线了,可这位51岁的老班长却固执地贴上膏药、带上护膝,至始至终奋战在工程验收投运的最前沿。

            检修公司变电检修中心检修一班,在500千伏五家变电站验收工作中,严格按照“五通一措”、精益化管理等标准化要求,严肃认真、一丝不苟,共发现一般缺陷1324处、严重缺陷36处,积极主动配合厂家及时整改,确保了五家变电站如期投运。

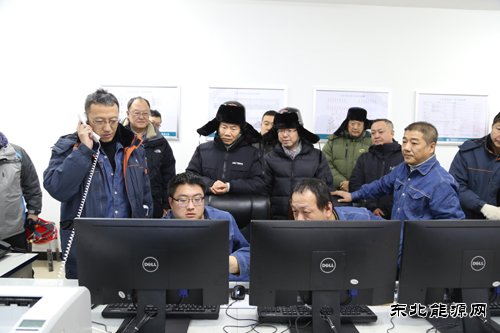

            根据网调计划安排,500千伏五家—国富输变电工程投运过程分为两个阶段。第一阶段送电操作和调试工作自2017年12月3日11时13分开始,历时38小时20分钟,共执行操作票5份,执行操作1200余项,无一差错,顺利将500千伏松五1号线、五哈1号线及其站内相关500千伏系统设备、保护等投入运行,12月5日1时33分,500千伏五家变电站送电成功。

            2017年12月19日开始,检修公司4组专业队伍分别在五家、国富、哈南、松北4座500千伏变电站协同进行。2018年1月1日4时20分,相继顺利投运了500千伏国富变电站,500千伏五富1号线、2号线,220千伏富同甲乙线,500千伏五家变电站五哈2号线、松五2号线,500千伏五家—国富输变电工程整体正式投运。

            500千伏五家—国富输变电工程的建成投运,增强了黑龙江西部电网与中部电网之间输电通道的稳定水平,明显改善地区电网结构。该工程在承担了哈尔滨城区西部负荷、大庆东部负荷的基础上,有效缓解了500千伏哈南变电站和大庆变电站的压力,进一步提升了全省中部电网的供电可靠性和省网外送能力。同时,500千伏五家变电站兼顾了东北特高压电网规划,为特高压提供合理支撑与落脚点,对促进区域经济社会发展、振兴东北工业基地意义非凡。

            本网特约记者:桑学勇、通讯员:张永奎  贾晓尧  杨帆

    (编辑:东北亚)
