会泽金钟供电所带电作业提高供电可靠率

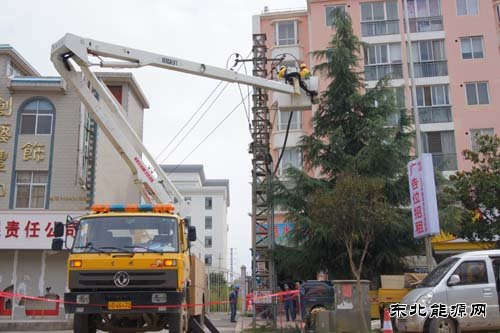

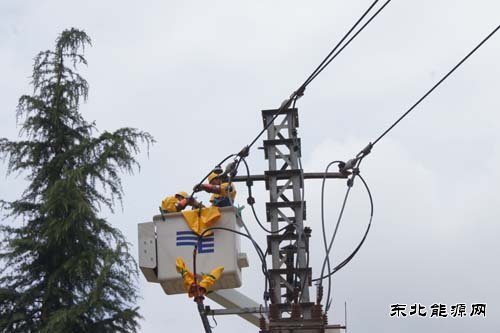

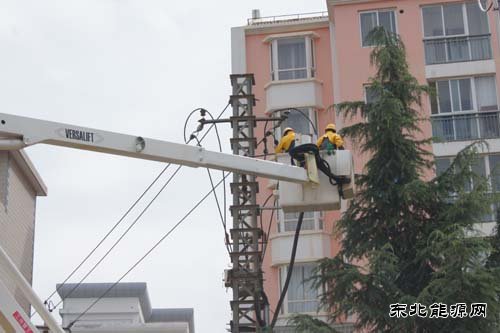

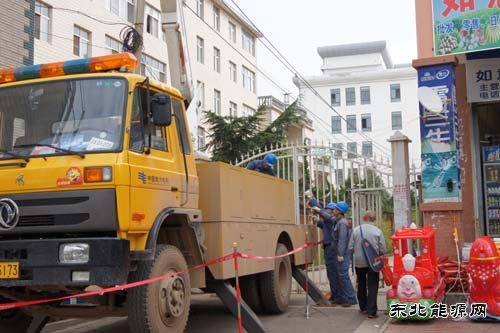

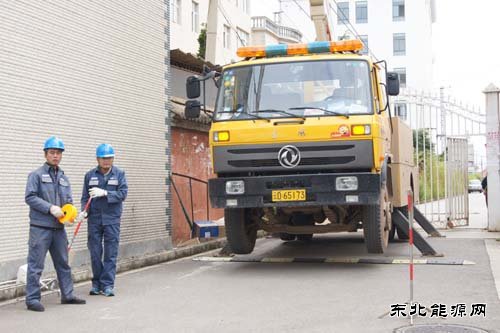

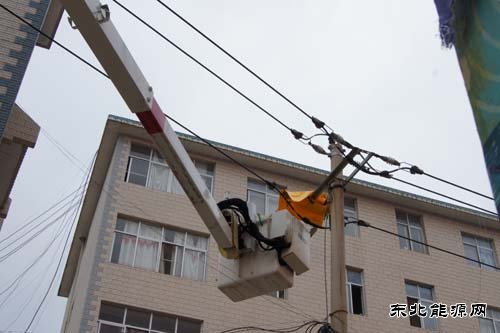

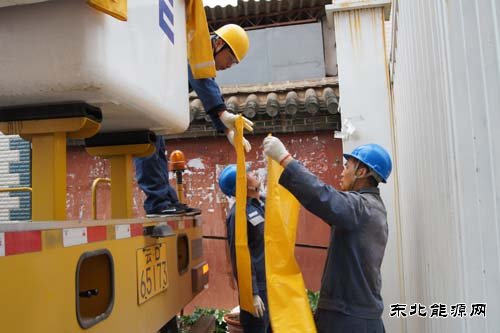

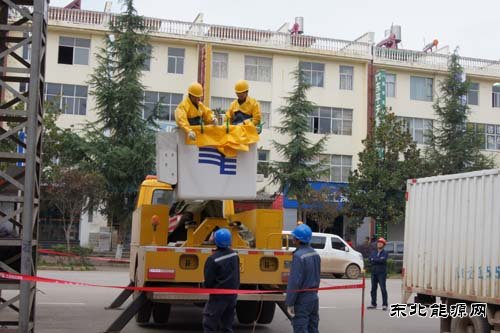

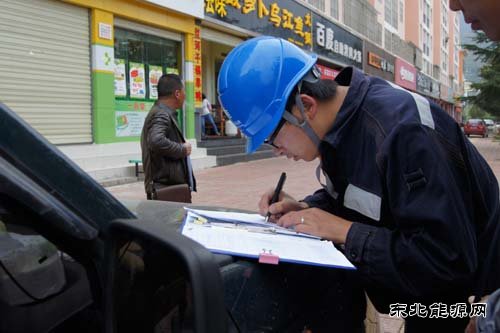

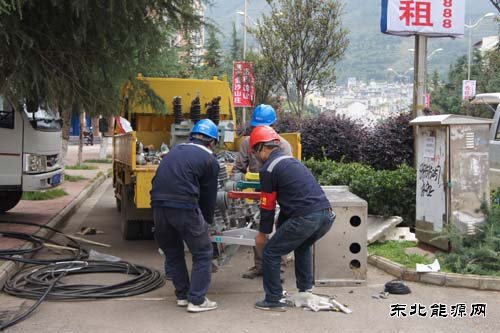

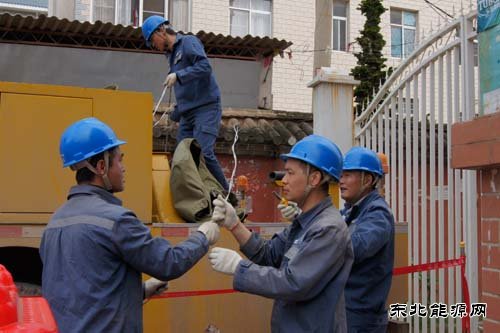

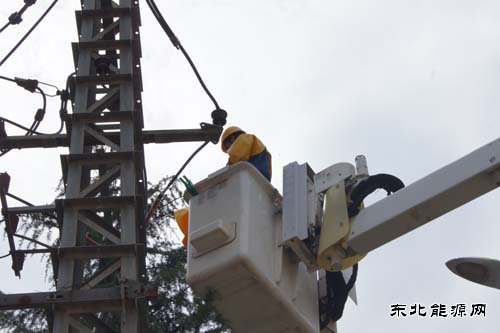

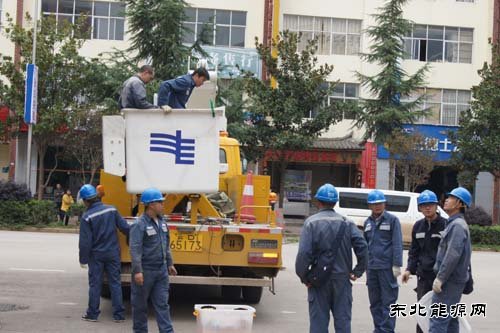

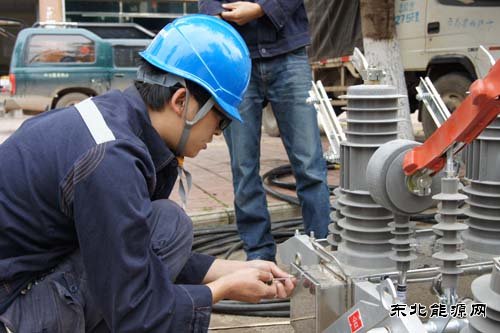

2016年9月22日,在曲靖供电局带电作业三班全体班员的配合下,会泽供电有限公司带电作业更换10千伏城东I回线被雷击坏的061-D8断路器,确保10千伏抚军线和10千伏城东I回线能正常倒供电源。 据金钟供电所安全员杨代智介绍,今年8月会泽县降雨较多,一个雷雨天,会泽10千伏城东I回线061-D8断路器瓷套管被雷击穿,导致断路器绝缘层度不够。061-D8断路器是10千伏城东I回线和10千伏抚军线形成环网供电的重要联络开关,为确保断路器正常运行,金钟供电所在8月就上报了带电作业计划,决定在9月22日对061-D8断路器进行更换。 9月22日早上8点30分,工作负责人袁明慕把需更换的新的断路器运到现场。在班长钱绍旺的带领下,曲靖供电局带电作业三班全体班员于8点40分准时到在现场进行作业。钱班长组织带电作业班班员召开了班前会,交待清楚工作任务后,大家开始忙着做带电作业前的准备工作。在施工现场的另一边,金钟供电所所长马大昌和公司调度中心副主任栾亚涛正在指导着施工人员装断路器的其他附件。“你们现在就要把这些螺丝紧一下,检查一下其他地方是不是正常的。”栾亚涛提醒着大家。马所长告诉袁明慕要检查一下断路器,是否能正常操作,袁明慕和杨代智带着工作人员认真检查着断路器。带电作业班经过两个多小时小心翼翼的操作,于11点05分成功带电解除分别与061-D8断路器连接10千伏城东I回线的三要引流线和连接10千伏抚军线的三根引流线。钱绍旺告诉袁明慕,断路器安装好后,带电作业班再来进行搭电。 为了不耽误时间,引流线一解除,袁明慕就组织工作人员召开班前后,钱江平和孙垚上铁塔拆除原来的断路器后,配合施工的吊车把断路器吊到地面,再把新的断路器吊上铁塔。“站在铁塔上要小心,断路器要暂时用绳子拴好,等安装起来后再解除绳子,这样才安全。”马所长在现场交待施工人员。下午14点10分,断路器安装好。带电三班又开始整理带电作业工具,准备连接把061-D8断路器连接的10千伏城东I回线三要引流线和连接10千伏抚军线的三根引流线进行搭火。袁明慕说:“带电作业提高了供电可靠率,如果是停电施工的话将要对10千伏城东I回线056-D6断路器和10千伏抚军线0185-D3进行停电,停电面积大,会影响1万多户用户正常生产生活用电。” 本网通讯员:张学香/文、图 (编辑:韩语) |
