    灞桥热电厂:环保“攻坚战”圆满收官

    2016-12-02 10:04 [电企通讯]  来源于:大唐灞桥热电厂    作者:胡文静  张佳婧
    导读:两个月,20家参与施工单位,1722项检修项目,35项技改项目,这听起来仿佛是一项不可能完成的任务,而大唐灞桥热电厂用实际行动证明了,只要思想不滑坡,办法总比困难多,他们通过全体员工的拼搏与努力,硬是完成了这一艰难的挑战,成功在供暖季到来前对该厂
      两个月,20家参与施工单位,1722项检修项目,35项技改项目,这听起来仿佛是一项不可能完成的任务,而大唐灞桥热电厂用实际行动证明了,“只要思想不滑坡,办法总比困难多”,他们通过全体员工的拼搏与努力,硬是完成了这一艰难的挑战,成功在供暖季到来前对该厂两台机组进行了超低排放改造,打赢了这场“环保改造攻坚战”。
      在工程筹备仅有两个月的“紧急”情况下,在没有总包方协助、全靠该厂自身协调20家施工单位的“艰难”处境下,在11月15日供暖季到来前务必完工并网保证居民正常采暖的“重担”关头下,灞电人不辱使命、披荆斩棘、攻坚克难,冲破重重“关卡”,圆满完成两台机组环保改造任务,并实现机组“一次并网”成功的最终目标。
    勇挑重担,从忐忑到起跑
    脱硫吸收塔即将封顶 张佳婧/摄
      由于陕西省政府对二氧化硫排放限值实施新政,该厂打破了原先实施两台12.5万千瓦机组的环保改造计划,决定提前实施环保改造工程。六月份,在一台30万千瓦机组超低排放改造工程竣工并网后,该厂全体职工顾不得休息,再次投身到两台小机组的达标改造工程中。
      且不论1722项的安排检修项目,35项技术监控改造项目的庞大施工量,仅极短的筹备时间和11月15日务期必成的改造节点,灞电人肩上的压力就已经“不言而喻”。灞桥热电厂深知供暖期不能按时完工意味着什么,这不光关系企业经营发展,更重要的是直接影响着上万居民的冬季用热。所以,灞电人必须在保证质量的前提下,与时间赛跑。
      改造伊始,该厂召开改造动员会,企业领导班子号召全体员工以时不我待的紧迫感、务期必成的坚定决心打好本次改造任务攻坚战。“扭住节点,攻坚克难,誓夺目标”“众志成城实现环保改造目标、全员聚力助推企业绿色发展”等宣传标语悬挂在了生产现场的各个角落。全体员工都有一个共识:这场仗既然开打,咱们就一定要打得漂亮!。
      同时,该厂积极成立检修领导小组、指挥协调组、质量保障组等专业小组,各小组分工明确,从开工准备到检修过程中的各个阶段做到安全、质量、工期“三确保”。同时,严格现场盯守制度,以督促外委单位加快定标进度。与时间赛跑,体现在环保改造的每一个环节。
    科学管理,从信心到创新

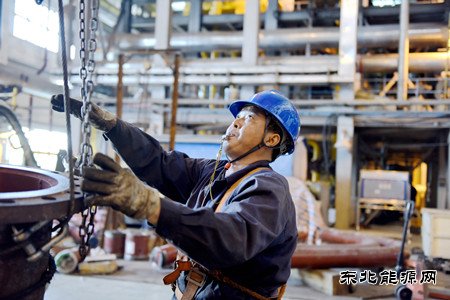

    起重工吊装逆止门体 丁宇辉/摄
      9月2日上午10时23分,随着12号机的顺利停机,灞桥热电厂达关中地区燃煤电厂排放标准改造工程正式拉开帷幕。
      该厂各小组各司其职,安全、质量、文明卫生的监管延伸在现场的每一个角落。借鉴前两年机组环保改造工程的管理经验,该厂信心充足。设备部件定置摆放、施工地面防护到位、安全标示整齐完好、监护监工到位负责……每一个检修环节、作业面都彰显着精细化、规范化、科学化的管理模式。
      同时,该厂结合新媒体优势,积极创新管理方式,用微信群管理检修人员以及外委施工单位,用“群主”—该厂主管生产副厂长的话说:“这个群既能鼓励大家,也能‘曝光’大家,是把双刃剑。”原来,这个由各个项目小组组长成立的微信群,每日“群主”都会上传一些“会说话”的照片,这其中既有监管到位的有序工作面,也有违规操作的“蛛丝马迹”。为了不上“黑名单”,各小组负责人铆足了劲,采用管理干部代班制度,24小时对生产区域不间断巡查,对重点施工区域采用点检双监护制度,在随时随地的“微”动力鼓舞下,该厂在本次改造过程中未发生一起不安全事件。
      深秋季节,阴雨连绵。该厂合理安排雨季施工计划,对脱硫吸收塔改造工作重点防范,为施工人员购置雨衣、搭建雨棚,同时紧盯天气情况及时调整施工方案,将起吊等高危作业调整为管道焊切、设备安装等低空作业,既保证了工程的持续性又确保了施工安全。
    攻坚克难,从防守到出击
    灞桥热电厂检修职工正在更换给水泵油管 丁宇辉/摄
      紧张的筹备工期,难免会为工程施工带来棘手问题,但身经百战的灞电人从未被困难吓倒,所有问题逐一攻克。
      在实际工作中,设备加热器改造工期比计划工期延后了20余天,这对于本来就不充裕的改造工期来说简直是雪上加霜。为了加速工期推进,物资保障小组派专人驻厂监工,并及时协调国庆长假期间可能造成的物资拖延状况,使得物资及时到厂。同时,该厂还积极同上级部门协调,在手续合规的情况下,向施工单位开辟“绿色通道”,保证第一时间拨付尾款,激励施工人员干劲。
      在本次改造过程中,烟囱防腐施工、脱硫吸收塔改造等高空、易燃作业较多。避免不安全事件发生是改造过程中的重中之重。在保证施工安全过程中,该厂想尽办法避免一切不安全隐患,完全封闭了烟囱入口的挡板门,并铺设一层防火布,同时安排专人在挡板门处手持灭火器随时准备消灭火险。在每一个高空吊篮中,该厂配置了一个小型灭火器防止意外发生,同时为了防止高空吊篮坠落,在两个安全索、两个提升索的基础上,加设一条安全绳,保证了高空作业的安全。
      在改造过程中,该厂为确保检修质量,决定对主蒸汽管道、主给水管道、三通等焊口进行金属检验。并在检查中发现缺陷后,立即决定扩大检查面,对多达300多道焊口进行铺开检查,并对发现的18项超标缺陷项目进行打磨补焊复查,修后合格率达到100%。
      袅袅秋风,吹不散灞电人唯标誓夺的决心,绵绵秋雨,打不乱灞电人争分夺秒的坚定信念。在该厂党委开展的“创岗建区”“两带动一争先”等主题活动的激励下,全厂党小组带动班组合力攻坚,党员带动群众直面挑战。在该厂工会开展的“六比一创”劳动竞赛鼓舞下,该厂全体员工在“比”中见真功,在“创”中展风采。最终,在供暖期开始前,该厂收获了两台机组改造后“水压试验一次成功、启动一次成功、并网一次成功”的可喜成绩。
