    黑龙江水电总厂:战严寒,巧施工 莲花发电厂主变顺利投运

    2023-12-08 10:44 [安全生产]  来源于:黑龙江水电总厂    作者:李莹 于洪彬
    导读:经过7昼夜的连续奋战,大家冒着零下十几度的严寒,我们终于提前完成了莲花厂2号主变热油循环和48小时静止施工任务。12月7日,国网黑龙江水电总厂电气分场生产负责人任丰瑞说道 12月初的黑龙江户外天气滴水成冰。连日来,经过生产一线员工的共同努力,由该厂


    “经过7昼夜的连续奋战,大家冒着零下十几度的严寒,我们终于提前完成了莲花厂2号主变热油循环和48小时静止施工任务。”12月7日,国网黑龙江水电总厂电气分场生产负责人任丰瑞说道……

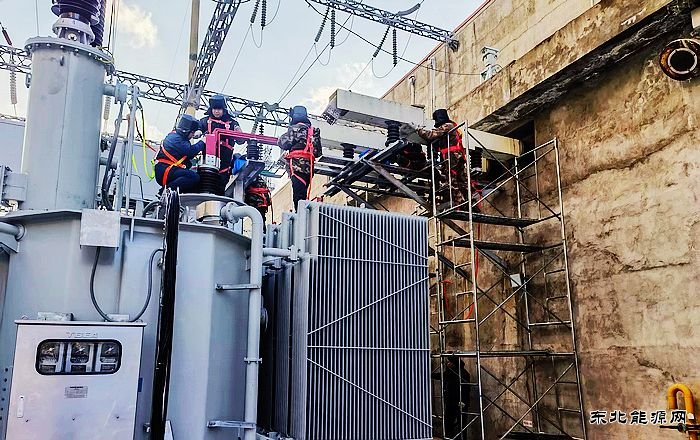

    12月初的黑龙江户外天气滴水成冰。连日来,经过生产一线员工的共同努力,由该厂电气分场承担主要施工任务的主变检修工作取得进展。发电厂主变热油循环工作要求热油循环温度控制在 65℃±5℃范围内进行,由于连日来生产施工现场温度低,热油循环温度加不上去,工作人员现场采取了利用保温毯包裹变压器器身,并用防寒毡对滤油管路进行了保温处理,才使主变热油循环工作得以顺利进行。莲花发电厂2号主变通过72小时热油循环后,解决了由于器身线圈暴露而产生的受潮问题,极大地提高了变压器油的质量,简化试验数据耐压水平提高明显,而且,变压器油中的乙烷气体含量也大幅度降低,有利于提高主变投运后的安全稳定运行。

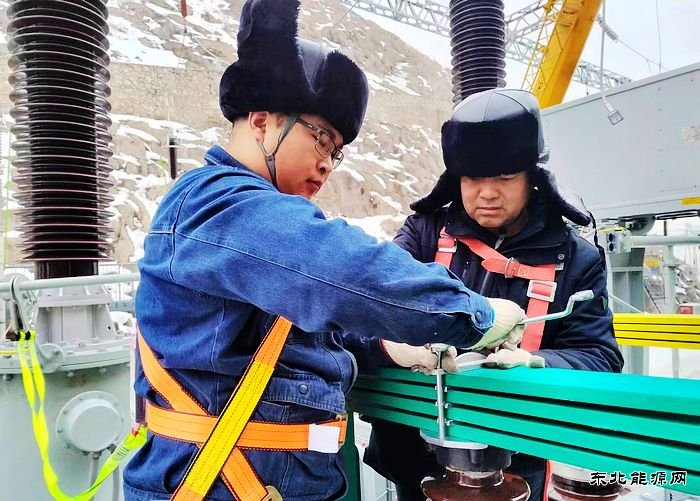

    施工期间,工作人员进行对主变预防性试验,以往施工都是在秋天或者气温比较合适的天气下进行此项工作,在这么低的温度下对户外主变进行高压预试工作尚属首次,对于专业人员的操作和仪器的运行状态都是一种挑战,试验主要包括绝缘电阻、吸收比测量工作、各个分接位置直流电阻测量工作、各个分接位置变比测量工作、高压套管介损测量工作、变压器整体介损测量工作、直流耐压工作、变压器铁芯接地电阻测量工作、变压器夹件绝缘电阻测量工作。通过以上试验,判断2号主变的绝缘水平及性能,发现变压器存在的潜在缺陷。

    莲花发电厂2号主变的顺利投运,将为该厂的安全稳定运行打下良好的基础。

    本网通讯员:李莹 于洪彬
