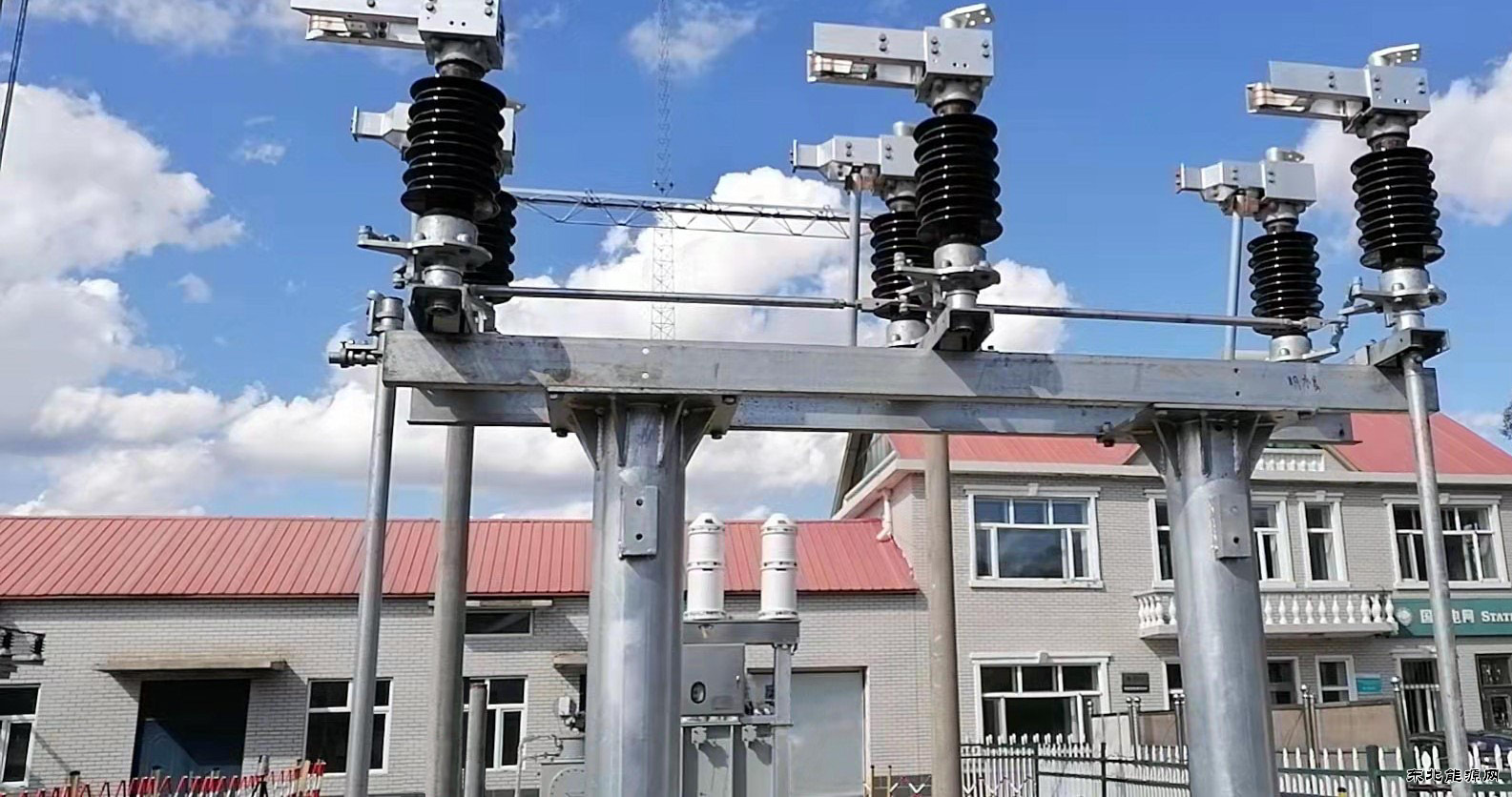

明水供电:完成永久35千伏变电站2号主变扩建工程电气安装工作
当日6时,国网明水县供电公司运行人员进行停电倒闸操作,该工程开始全站停电作业。施工队伍严格按照停电方案,做好各项安全措施。7时对两组隔离开关、一组断路器进行吊装并平稳固定在基础桩上。9时进行拆除主变中性点引线工作,在原有10千伏母线桥做绝缘隔板安全防护措施。16时20分,在完成最后一块绝缘挡板固定工作后,顺利完成了本次停电作业全部内容。 该工程自2021年8月开始动工,历时40天完成了土建部分全部的工程量,预计今年12月初完成全部二次部分施工,届时2号主变开始投入运行,进入服役状态。 据悉,明水永久35千伏变电站2号主变扩建工程完成后将极大改善明水县永久乡地区的供电质量,提高整个明水县地区电网运行的稳定性。 本网通讯员:林佳林 (编辑:东北亚) |
