海上风电“踩雷”
日前,英国Rampion海上风电场遇上一件烦心事儿——一根外送海缆受损,不得不将损坏的一段拆除,重新安装。

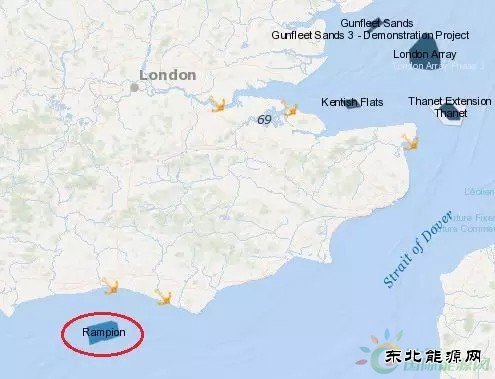

英国Rampion海上风电场
开发商: E.ON
位置: 英吉利海峡
装机容量: 400.2MW
风机机型: MHI Vestas V112-3.45 MW
风机数量: 116
风机高度: 140m
轮毂高度: 80m
叶轮直径: 112m
基础型式: 单桩
水深范围: 19m~40m
离岸距离: 13km

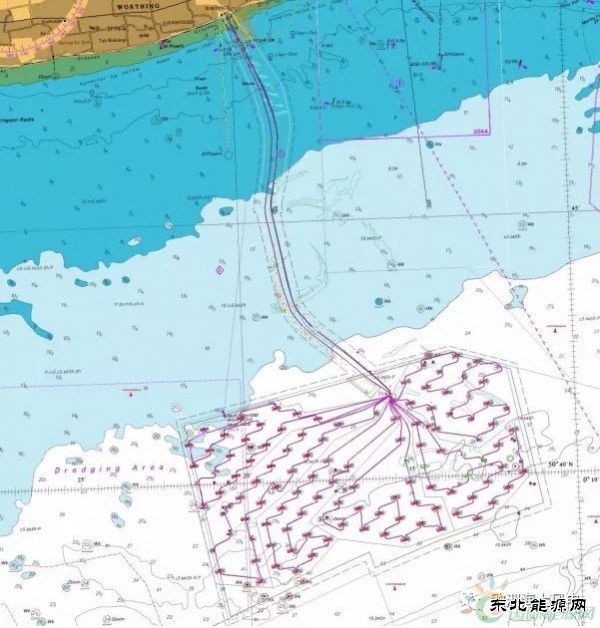

送出电缆数量: 2
送出电缆电压等级: 150kV
目前,这根海缆的受损段已拆除,在重新安装之前,项目方要对相关海域进行碎石清理工作。同时,还要启动海底未引爆物探测。
在欧洲的大西洋和北海海域,还存在着大量二战时遗留下来的未引爆的水雷,对所有海上项目都是潜在的威胁。
不过看到这里,小编不禁觉得奇怪:一般欧洲海上风电项目都会在前期勘测阶段进行海底未爆炸物探测,为什么这个项目都快要投运了才想起做这个事呢?知道内幕的海粉儿给我们透露一下呗。
然而,这已经不是该风场第一次遇到这样的事情了。早在去年12月,2根外送海缆中靠东侧的那一根就因不明原因损坏,在今年3~4月已经完成了部分拆除与重新安装;而本次出问题的是西侧海缆。
短时间内2根海缆先后损坏,这是偶然吗?是埋深不够?是前期海底清理工作不到位?原因不得而知。
不过据介绍,该项目仍将按计划在今年年底前正式投运。
