危!液流电池项目6个延期,6个取消!河北独立储能项目排查整顿
|
据全球液流电池网获悉,2026年8月20日,河北省发展和改革委员会发布《河北省拟延期开工和取消建设计划独立储能项目情况公示》。按照《独立储能项目排查整顿专项行动方案》(冀发改能源〔2026〕653号)工作要求,经各市核查研提处置意见、河北省发改委逐一复核,最终对全省独立储能项目的处置结果予以公示。
本次公示共涉及项目85个,总装机规模1165.5万千瓦,分为两类处置方向:拟延期开工项目69个,其中包含6个液流电池技术路线项目。
市域:邢台市
项目名称:河北燕赵兴泰储能科技有限公司三期5MW/20MWh全钒液流电网侧独立储能电站项目
项目单位:河北燕赵兴泰储能科技有限公司
项目地址:邢台市信都区兴泰公司及国泰公司厂区内
技术路线:全钒液流
项目装机(万千瓦):0.5
储能时长(小时):4
处置意见:延期至2027年1月31日前开工
市域:河北雄安新区
项目名称:中广核雄安100MW/400MWh 高安全多元构网型独立储能电站项目
项目单位:中广核风电有限公司
项目地址:雄安新区昝岗片区昝岗镇
技术路线:90MW/360MWh磷酸铁锂+10MW/40MWh全钒液流+主动安全预警系统
项目装机(万千瓦):10
储能时长(小时):4
处置意见:延期至2027年1月31日前开工
市域:承德市
项目名称:河北丰宁新型独立储能示范项目
项目单位:河北丰宁建投新能源有限公司
项目地址:丰宁满族自治县四岔口乡
技术路线:90MW/360MWh磷酸铁锂+10MW/40MWh全钒液流
项目装机(万千瓦):10
储能时长(小时):4
处置意见:延期至2027年1月31日前开工
市域:承德市
项目名称:围场德御电网侧独立储能综合示范项目
项目单位:围场满族蒙古族自治县德御新能源科技有限公司
项目地址:围场满族蒙古族自治县半截塔镇
技术路线:磷酸铁锂电池297MW/1188MWh+全钒液流电池3MW/12MWh
项目装机(万千瓦):30
储能时长(小时):4
处置意见:延期至2026年9月30日前开工
市域:秦皇岛
项目名称:新天北戴河新区100MW/200MWh智慧多元独立储能示范项目
项目单位:新天绿色能源秦皇岛北戴河新区有限公司
项目地址:北戴河新区团林管理处
技术路线:90MW/180MWh 磷酸铁锂+全钒液流
项目装机(万千瓦):10
储能时长(小时):2
处置意见:延期至2027年2月前开工
市域:廊坊市
项目名称:中车廊坊开发区100MW/400MWh独立储能试点项目
项目单位:北京箕星新能源有限公司
项目地址:廊坊经济技术开发区北旺镇
技术路线:90MW/360MWh磷酸铁锂+10MW/40MWh全钒液流
项目装机(万千瓦):10
储能时长(小时):4
处置意见:延期至2027年1月20日前开工
拟取消建设计划项目16个,其中包含6个液流电池项目。
市域:石家庄市
项目名称:河北曜晔新能源科技有限责任公司的高邑100MW/400MWh混合独立储能电站试点项目
项目单位:河北曜晔新能源科技有限责任公司
项目地址:高邑县东开发区
技术路线:80MW/340MWh磷酸铁锂+15MW/60MWh全钒液流
项目装机(万千瓦):10
储能时长(小时):4
处置意见:取消建设计划
市域:沧州市
项目名称:新兴新材料沧州黄骅市港城区100MW/250MWh独立储能电站项目
项目单位:沧州新兴新材料有限公司
项目地址:渤海新区黄骅市港城区
技术路线:25MW全钒液流+75MW磷酸铁锂
项目装机(万千瓦):10
储能时长(小时):磷酸铁锂2小时、全钒液流4小时
处置意见:取消建设计划
市域:衡水市
项目名称:枣强县建投100MW/400MWh储能试点项目
项目单位:河北建投新能源有限公司
项目地址:枣强县大营镇
技术路线:90MW/360MWh磷酸铁锂+10MW/40MWh全钒液流
项目装机(万千瓦):10
储能时长(小时):4
处置意见:取消建设计划
市域:邯郸市
项目名称:武安星能200MW/480MWh独立储能试点项目
项目单位:江西星能能源服务有限公司(新兴铸管股份有限公司)
项目地址:武安市北安庄乡同会村村南
技术路线:160MW/320MWh磷酸铁锂+40MW/160MWh全钒液流
项目装机(万千瓦):20
储能时长(小时):磷酸铁锂2小时+全钒液流4小时
处置意见:取消建设计划
市域:承德市
项目名称:河北汇智未来隆化200MW/800MWh新型储能项目
项目单位:河北汇智未来能源有限公司
项目地址:隆化县郭家屯镇
技术路线:200MW/800MWh全钒液流电池储能
项目装机(万千瓦):20
储能时长(小时):4
处置意见:取消建设计划
市域:廊坊市
项目名称:国家电投廊坊开发区100MW/220MWh构网型独立储能项目
项目单位:国家电投集团河北电力有限公司
项目地址:廊坊市经济技术开发区
技术路线:90MW/180MWh磷酸铁锂+10MW/40MWh全钒液流
项目装机(万千瓦):10
储能时长(小时):2.2
处置意见:取消建设计划
以下为原文
![]()

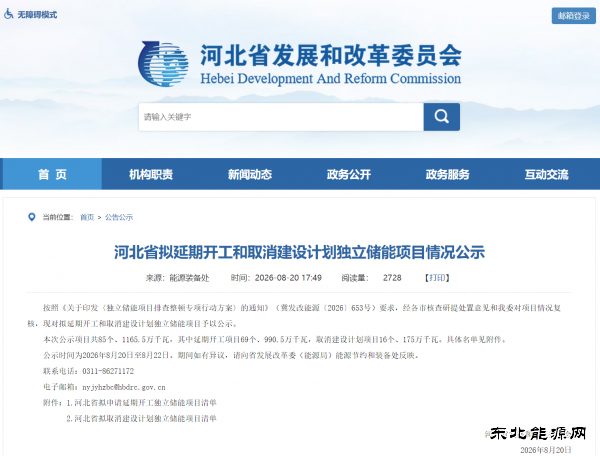

河北省拟延期开工和取消建设计划独立储能项目情况公示
按照《关于印发〈独立储能项目排查整顿专项行动方案〉的通知》(冀发改能源〔2026〕653号)要求,经各市核查研提处置意见和我委对项目情况复核,现对拟延期开工和取消建设计划独立储能项目予以公示。
本次公示项目共85个、1165.5万千瓦,其中延期开工项目69个、990.5万千瓦,取消建设计划项目16个、175万千瓦。具体名单见附件。
公示时间为2026年8月20日至8月22日。期间如有异议,请向省发展改革委(能源局)能源节约和装备处反映。
联系电话:0311-86271172
电子邮箱:nyjyhzbc@hbdrc.gov.cn
附件:1.河北省拟申请延期开工独立储能项目清单
2.河北省拟取消建设计划独立储能项目清单
河北省发展和改革委员会
2026年8月20日
