收藏本站 手机版 一键访问 微信订阅
  • RSS订阅
  • 当前位置: 东北能源网 > 新能源 > 储能 >

    黔南抽水蓄能电站项目建设稳步有序推进

    2026-04-20 10:05 [储能]  来源于:多彩德新    作者:多彩德新
    导读:春回大地,奋进正当时。今年以来,德新镇紧紧围绕高质量发展目标,抢抓施工黄金期,黔南抽水蓄能电站、黄龙山风电二期、燕子洞(幽兰谷)洞穴探险项目等一批重点项目正向着既定目标全力冲刺,掀起了新一轮的建设热潮。在黔南抽水蓄能电站项目建设现场,工程
    春回大地,奋进正当时。今年以来,德新镇紧紧围绕高质量发展目标,抢抓施工黄金期,黔南抽水蓄能电站、黄龙山风电二期、燕子洞(幽兰谷)洞穴探险项目等一批重点项目正向着既定目标全力冲刺,掀起了新一轮的建设热潮。在黔南抽水蓄能电站项目建设现场,工程正如火如荼建设中。
    坐落在贵定县德新镇晓丰村的一等大(1)型工程——黔南抽水蓄能电站项目正安全有序建设中,电站总装机1500MW,建成后将承担贵州电力系统调峰、填谷、储能、调频、调相和紧急事故备用等重要任务,年调峰电量达17亿千瓦时,每年可节约标煤约65万吨,减少二氧化碳排放约161万吨,是助力“双碳”目标、保障电网安全核心的“超级充电宝”。

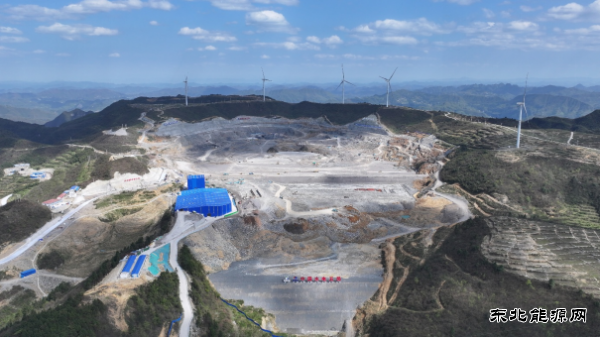

    目前,上水库库盆库岸边坡开挖已全部完成,累计完成土石方开挖401.62万立方米,整体完成率达87.9%。堆石坝工程稳步推进,目前已填筑至1586.0米高程,最大填筑高度41米,累计填筑131.64万立方米,完成率约73%。引水隧洞上平段2#施工支洞开挖完成300m,完成率52.7%。进出水口开挖完成,2#隧洞连接段开挖完成44.5m,完成率52.3%。调压井道路路基开挖填筑完成,正在进行路面基层施工。上水库砂石加工系统、混凝土拌合系统、充电站等临时辅助设施建设完成,沥青混凝土拌合站正在进行骨料仓建设及场坪基础施工。

    (编辑:韩语)

    推荐文章
    关于我们  |  联系我们  |  版权信息  |  版权声明

    客服电话:18041077005(全天)    投稿邮箱:zhyny868@126.com    《东北能源网》报料QQ群 59213582

    网站合作:点击这里给我发消息     网站链接:点击这里给我发消息     投稿业务:点击这里给我发消息    点击这里给我发消息
