利用中压发电车实现10千伏线路“无感”切改
“发电机并网成功,输出电压稳定,相序正确!”随着现场工作负责人的一声令下,4月13日,国网阿鲁科尔沁旗供电公司天山口中心供电营业所的作业现场,一台黄色的中压发电车轰鸣启动,为正在切改的10千伏平口线后端用户送去了“源源动力”。

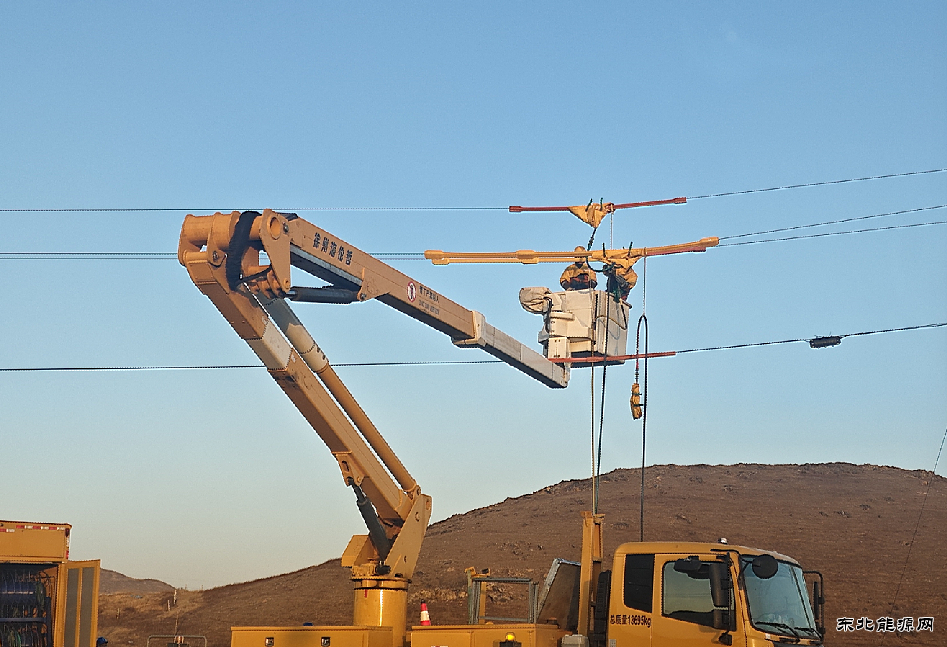

![]() 此次切改工程是为了优化区域网架结构,解决部分线路因运行年限长、线径过细等问题。在切改线路作业地——十家段农业园,村民高峰正在自家的蔬菜大棚里忙碌着。大棚内的喷淋系统和温控设备正平稳运行。 “以前听说要换电线、改线路,怕一停就是一天,棚里的温度控制不了。”望着绿油油的菜苗,高峰笑着说,“今年真不一样,但家里的灯和电机一直没停过,供电公司这个办法好,种地心里踏实多了。” 此次中压发电车保电切改的成功实施,有效解决了传统计划停电与用户高可靠性供电需求之间的矛盾,为今后应对迎峰度夏、电网应急保障及复杂环境下的工程改造提供了宝贵的“样板经验”。 下一步,该公司将继续扩大带电作业和中压发电车的应用范围,推广“能带不停、发用结合”的作业模式,让更多的农村用户在电网升级改造中享受到“无感”服务,为乡村振兴注入强劲电能。(曹晓东) (编辑:东北亚) |
