吉电股份白城发电500kV系统改造项目进入收官阶段

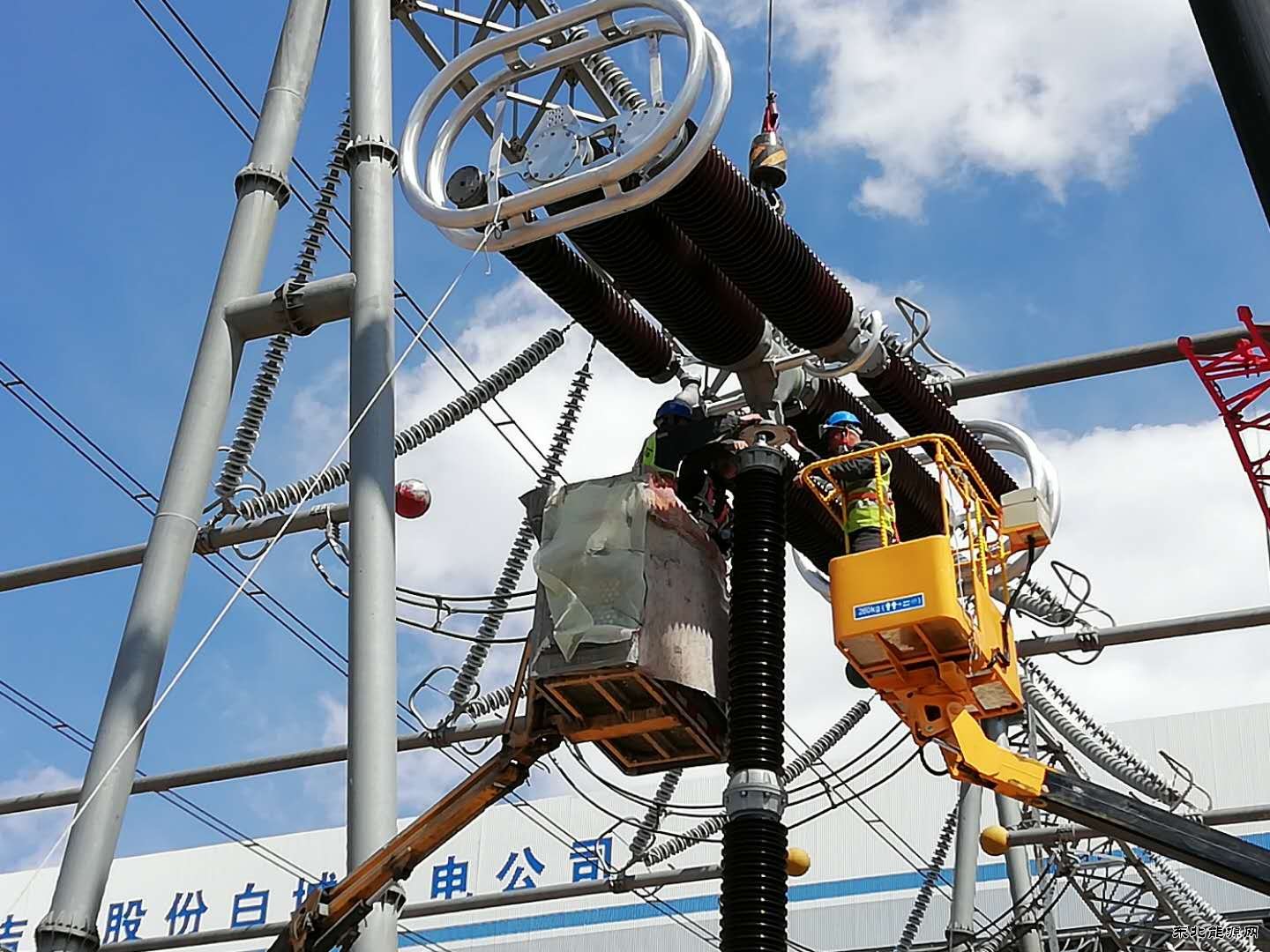

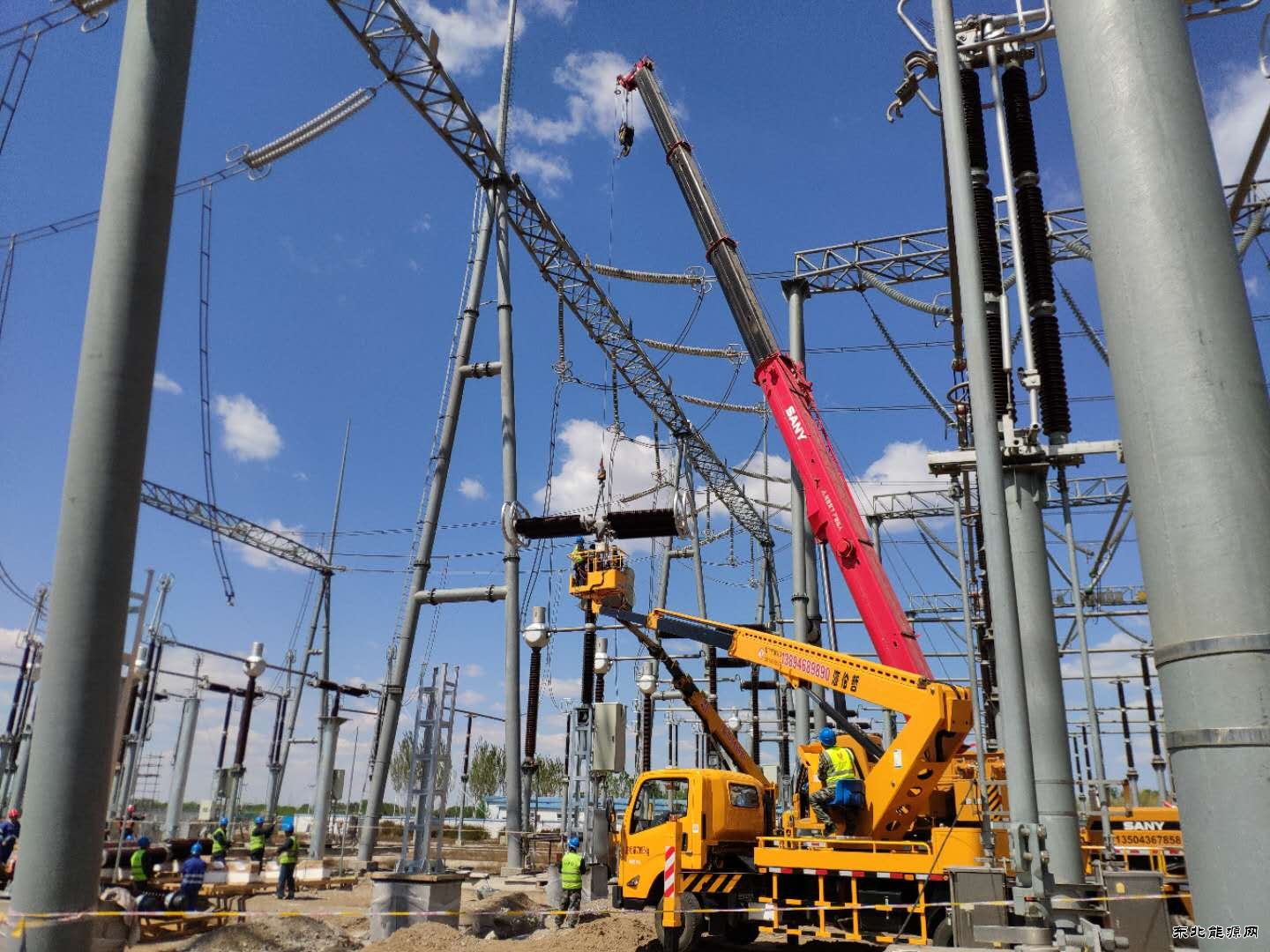

白城500kV系统技改项目是该公司两台660MW机组自2010年投产以来,首次对500kV系统进行大规模系统改造。白城500KV升压站是2008年开工建设,2010年投入运行,担负着该公司两台机组的进出线负荷送出任务,站内接线采用不完整3/2接线,基于单出线设计若发生故障,将导致双机解列,不但对系统产生较大冲击,严重时可能会引发电网振荡等事故,同时还会导致全厂停电,此接线方式给后续设备检修及预试工作带来较大难度。 据该项目电气专工王健介绍:“我们白城500KV线路改造项目,将一次性彻底解决由于一回出线给机组安全稳定运行带来的潜在隐患”。电气专业班长司金山:“这次500KV技改,我们配合完成了技改新增设备安装22项,自主完成了设备的检修、试验、保护传动工作25项,工作票13张,合格率都是100%。我们电气专业25人,克服了强风、沙尘及暴雨等恶劣天气,投入人力600余人次,以经过50余天的24小时旁站式监督,实现了安全无事故目标。” 据统计,该技改项目随白城U101C、U207D检修同步进行。自4月26日线路停电,项目开工以来,相继完成了500kV避雷器、电压互感器、电流互感器、隔离开关、断路器、保护屏土建施工及设备安装等工作任务,电缆敷设267根。项目新增500kV 开关2组、电流互感器2组、电压互感器1组、避雷器1组、刀闸5组、棒形支持碍子29个,共计52台件设备。 据该公司副总经理徐振军介绍:“500kV技改项目完成后,白城发电500kV升压站将实现完整的3/2主接线方式,新增一条白甜1号线路,改造后的系统将大幅度提高机组运行方式的灵活性及安全性,对保障电网安全运行具有实质性作用。 本网通讯员:张民 (编辑:东北亚) |
