收藏本站 手机版 一键访问 微信订阅
  • RSS订阅
  • 当前位置: 东北能源网 > 资讯 > 综合报道 >

    江西:兴泉铁路兴宁4标三分部施工进展顺畅

    2018-01-08 09:18 [综合报道]  来源于:中铁21局    作者:王孚 李九江 舒浩
    导读:本 网 江西 石城元 月 3 日讯 (王孚 李九江 舒浩 ) 截止12月31日,中铁二十一局江西兴泉铁路兴宁4标项目三分部,已顺利完成2017年局指下达大干一百天劳动竞赛活动和年度施工任务,共计架设电力线路77公里,占线路总长90.86公里的84.7%,为站前线下的一、二分
    江西石城元3日讯 (王孚 李九江 舒浩)截止12月31日,中铁二十一局江西兴泉铁路兴宁4标项目三分部,已顺利完成2017年局指下达大干一百天劳动竞赛活动和年度施工任务,共计架设电力线路77公里,占线路总长90.86公里的84.7%,为站前线下的一、二分部提供了可靠的施工保障。

    自2017年9月16日局指挥部掀起首轮百日大干劳动竞赛以来,由电务电化公司组建的三分部,积极主动梳理站前三电迁改、临电工程的所有工程实物量,紧密结合江西石城县和福建宁化县冬季连阴雨天多的特点,作了详细周密的安排和部署,合理组织架线施工。据局指工程部提供的“晴雨表”显示,在这2017年最后的107天中,晴好天气只有42天,其余都是阴天或阴雨天气;尤其是11月份,仅仅只有4天是晴好天气。

    面对如此恶劣的连阴天气,该部仍然“不离不弃”,积极作为,事事主动出击,决不推三阻四找借口,使出“浑身解数”,晴天加班加点拼命干,阴天抓紧时间抢着干,雨天也要踏着泥泞“对着干”。按三分部经理陈辉的话说,如果我们的架线工作不抢先,办事拖拖拉拉,那么线下分部的桥隧路函工程,不仅形象进度难以有效突破,还要白白多掏柴油发电的“冤枉钱”。

    截止12月31日,该部先后架设琴江特大桥、3#拌合站、4#拌合站、省界隧道斜井、进、出口,合计6处架线工程已顺利完成,并已实现全部安全送电。永临及大临线路开挖拉线坑累计1875个;组立电杆累计588根,安装金具横旦累计318基。

    目前,该部整体施工进展十分顺畅,预计2018年2月即可快速全部拿下兴泉铁路兴宁4标60公里管段的所有电力架线任务;局指挥部领导和两个线下分部的建设者,也一致赞扬三分部的“兴泉排头兵”,十分敬业,非常给力。

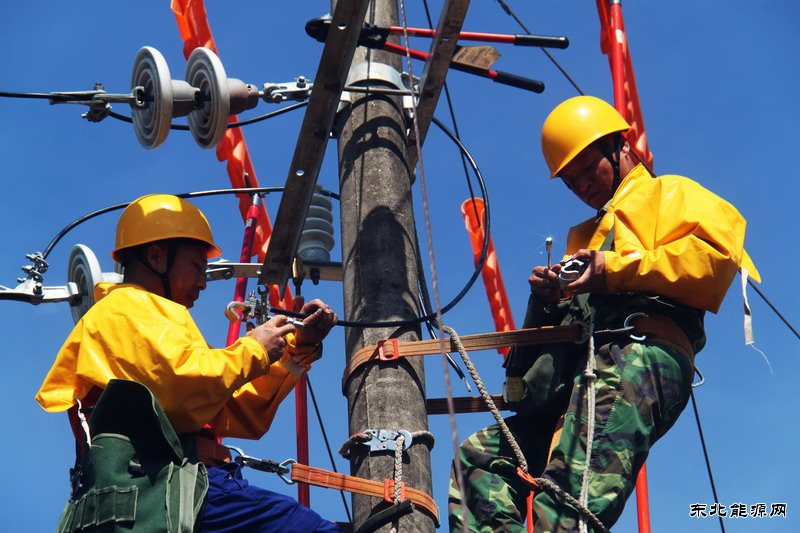

    图1-工人抓紧晴天架线施工。

    图2-工人全副武装带电搭火作业。

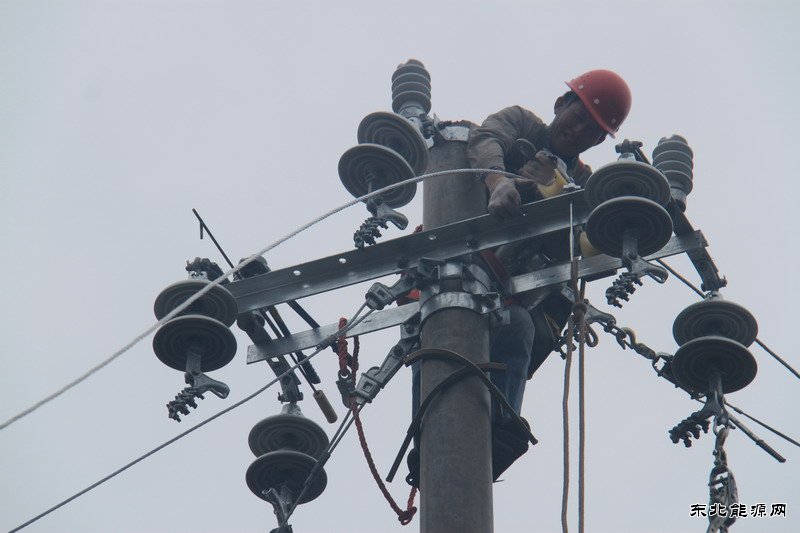

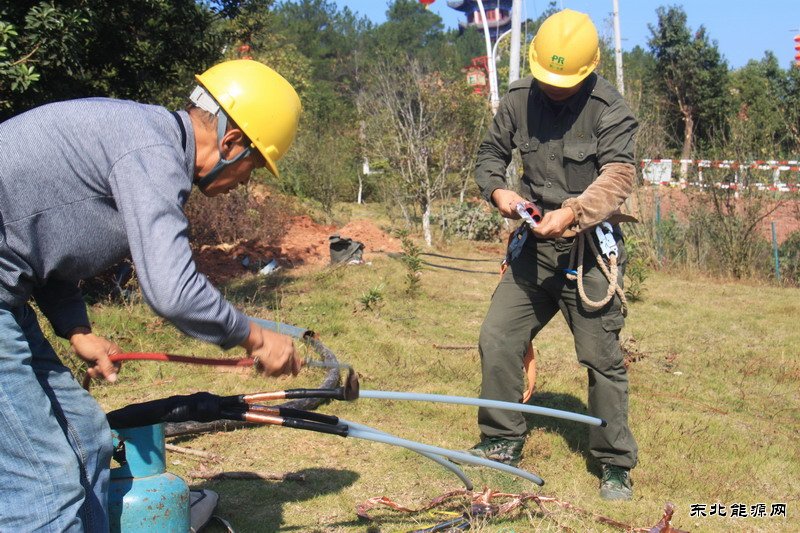

    图3-工人进行电缆接头防漏电处理。

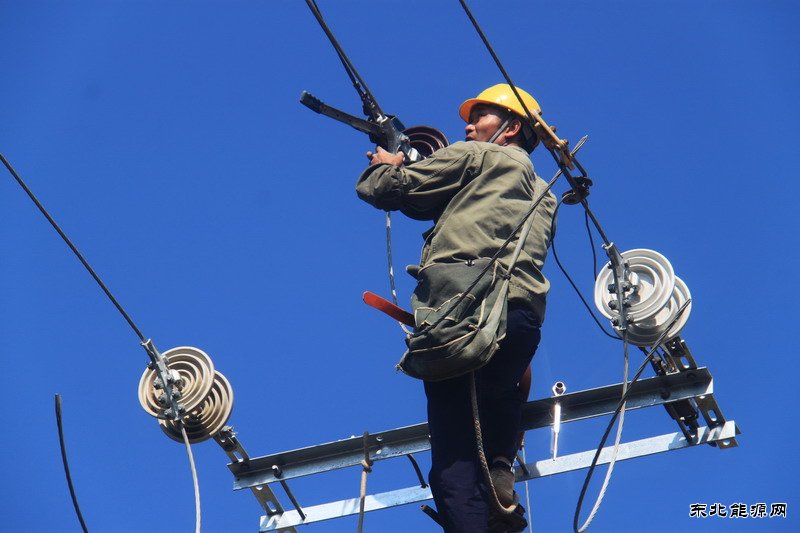

    图4-阴雨天也在抓紧架线。

    (编辑:东北亚)

    推荐文章
    关于我们  |  联系我们  |  版权信息  |  版权声明

    客服电话:18041077005(全天)    投稿邮箱:zhyny868@126.com    《东北能源网》报料QQ群 59213582

    网站合作:点击这里给我发消息     网站链接:点击这里给我发消息     投稿业务:点击这里给我发消息    点击这里给我发消息
