    国内最大、最重的海上风电单桩顺利沉桩

    2019-07-02 10:03 [风能]  来源于:三峡新能源    作者:三峡新能源
    导读:经过近8个小时的沉桩施工,6月26日4时2分,三峡新能源广东阳江一期海上风电项目首根单桩沉桩到位,沉桩最终垂直度控制在千分之一以内。本次完成的5#单桩桩重1569吨、直径8.5米、桩长97.7米、法兰直径7.5米,为目前国内尺寸最大,重量最重的单桩。本标段由中

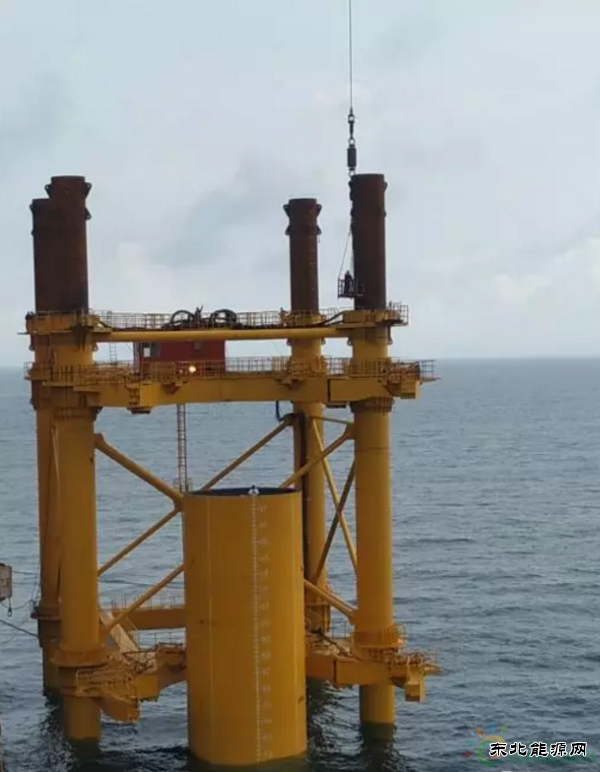

      经过近8个小时的沉桩施工,6月26日4时2分,三峡新能源广东阳江一期海上风电项目首根单桩沉桩到位,沉桩最终垂直度控制在千分之一以内。本次完成的5#单桩桩重1569吨、直径8.5米、桩长97.7米、法兰直径7.5米,为目前国内尺寸最大,重量最重的单桩。本标段由中交三航局承建,通过自主研发的新型导管架式稳桩平台配套“华西5000”起重船,采用单钩三点式翻桩起吊法,同时配备国内最大液压冲击锤menck-3500s,顺利完成首根单桩施工,计划在9月初完成标段内全部17台单桩基础施工。
      阳江一期海上风电项目位于阳江市沙扒南侧海域,场址水深范围27米~32米,中心离岸距离约28千米。项目所处海域水深深、涌浪大、地质条件复杂、台风多,由此带来了基础型式多样、基础重量大等特点。本项目可研阶段基础型式为38台非嵌岩导管架基础、17台嵌岩导管架基础。项目实施阶段,地质详勘结果显示全场可设计非嵌岩导管架机位仅19台,若按照此设计导管架方案,其余36个机位均需嵌岩,项目造价、进度等均不可控。因此,在地质条件清晰以后,项目开展了基础重新优化选型研究论证,经过多轮迭代设计以及多次专家咨询论证,最终将本风场三分之二的基础(36台)优化为非嵌岩单桩,此举极大地降低了造价成本压力,并使工期与质量安全管理更加可控。
      阳江一期首台单桩基础的顺利完成,为实现今年首批风机并网发电目标又迈进一步,也标志着项目风机基础设计优化与可行性论证取得了阶段性胜利,基本消除了方案设计论证阶段对超大尺寸单桩制作、运输、起吊以及沉桩各个环节可行性疑虑,对广东区域乃至整个中国海上风电建设都有着重要意义。
