河南兰考数据显示: 140米全钢塔筒在平原分散式风电大有可为
近日,河南省公布分散式风电开发方案,其中包括123个项目、总规模207.9万千瓦。 河南平原风电作为我国中东部风电发展的 “后起之秀”,以高剪切和近负荷为显著特点。近年来,随着技术创新的加快,以远景能源为代表的中国风电技术创新企业,研发出适合我国中东部风资源条件的创新技术,使我国中东部低风速地区风电开发进入规模化发展新阶段。
来自河南省的最新数据显示,今年10月河南兰考140米高度实测风速5.32米/秒,远景能源全钢塔筒121-2.2MW超低风速智能风机发电运行情况再创佳绩,有功发电量达455.27MWh,等效满发小时数207小时。
据了解,远景能源140米高度全钢塔筒121-2.2MW超低风速智能风机今年4月在河南兰考完成吊装后分散式方式接入,为目前我国商业运行的最高高度风机。在此之前,该项目已经投运了4台远景能源120米高全钢塔筒121-2.2MW超低风速智能风机,取得了良好的运行业绩。
河南兰考项目现场相关负责人表示,从实际运行数据看来,风速越低、风剪切越大,140米机型发电量优势越明显。“8、9月平均风速更低、剪切更高,高塔筒优势更为明显。”他说。

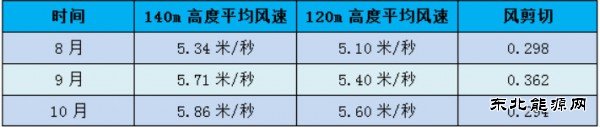

为对比120米高度和140米高度的运行情况,剔除运维检修参观等停机时间段,保留120米和140米共同发电的时间,从8-10月的统计数据来看,140米风机发电量比120米发电量分别高19.08%、18.24%、13.27%。
注:表中风速来自scada正常发电时间统计数据
我国风电传统的塔筒高度为90米,120米高度全钢塔筒风电机组在国内已有远景能源等少数企业的批量成熟的应用,140米也很快会有批量并网业绩。更高的高度带来更好的风资源。与90米高度塔筒风电机组相比, 120米高度塔筒风电机组的发电小时数全年可高出300小时,140米高度塔筒风电机组的发电小时数可多出500小时。
据介绍,140米以上高度风速大于5.5米/秒的区域,占我国国土面积的70%。考虑中东部人口稠密、土地资源有限等限制因素后,风电可开发容量仍超过88.2亿千瓦,年发电小时数将超过2200小时。我国中东部省份低风速区域风电规模化开发,不仅将会谱写风电产业的新篇章,更将进一步推动清洁高效能源发展,加快我国清洁能源转型的进程。
