我国在建海上风电项目概况
截止2017年8月31日,我国开工建设的海上风电项共19个,项目总装机容量4799.05MW。项目分布在江苏、福建、浙江、广东、河北、辽宁和天津七个省(市、区)海域,其中江苏8个在建项目共计2305.55MW,福建6个在建项目共计1428.4MW,浙江、广东、河北、辽宁和天津分别有1个在建项目。
在建的19个海上风电项目里,使用(拟使用)上海电气机组总容量为2232MW;使用(拟使用)金风科技机组总容量为964.15MW;使用(拟使用)明阳智慧能源机组总容量为567MW;使用(拟使用)远景能源机组总容量为400.8MW;使用中国海装机组总容量为110MW;使用西门子歌美飒机组总容量为90MW。
一、华能如东八角仙300MW海上风电项目

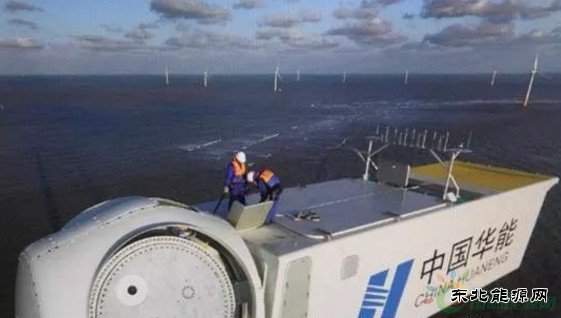

华能如东八角仙300MW海上风电项目
开发商:华能如东八仙角海上风力发电有限责任公司。
项目概况:项目位于江苏省南通市如东县小洋口北侧八仙角海域,分南区和北区两部分,共安装风电70台,总装机容量302.4MW,配套建设两座110千伏海上升压站和一座220千伏陆上升压站。北区项目面积36平方千米,平均岸距15千米,平均水深0-18米,装机容量156MW,安装14台上海电气SWT-4.0-130机组和20台中国海装5.0MW机组(H171-5MW、H151-5MW两种机型都有安装),北区装机共34台;南区项目面积46平方千米,平均岸距25千米,平均水深0-8米;装机容量146.4MW,安装远景能源EN-136/4.2机组12台和上海电气SWT-4.0-130机组24台,南区装机共36台。项目造价为约为17000元/kW,总投资约51亿元。
项目进度:2015年1月26日获得江苏省发改委核准,2016年4月份开工建设,2017年9月3日完成全部机组吊装。
二、鲁能江苏东台200MW海上风电场项目
开发商:江苏广恒新能源有限公司。
项目概况:项目位于江苏省东台市东沙沙洲东南部,场区中心离岸距离36km,涉海面积29.8km2,共布置50台上海电气SWT-4.0-130风电机组、一座220kV海上升压站和一座陆上集控中心,通过35kV海缆将50台机组连接至海上升压站,再通过220kV海缆将海上升压站电能送至陆上集控中心。
项目进度:2015年7月11日东台项目正式启动。2016年4月份开工建设。2016年10月12日正式开始首台机组吊装,2016年12月16日完成首批机组并网发电。首批12台机组与2017年5月28日通过240试运行;2017年7月24日完成全部机组吊装工作。
三、大唐江苏滨海300MW海上风电场
开发商:大唐国信滨海海上风力发电有限公司。
项目概况:项目位于江苏省滨海县废黄河口至扁担港口之间的近海海域,涉海面积150平方公里,平均水深18-22米,平均岸距21千米。项目初期计划安装100台华锐风电3.0MW机组,并于2015年底曾完成海上机组试桩工作。2017年该项目重新进行机组招标,金风科技和明阳风电分别中标150MW。
项目进度:2016年12月19日,该项目220kV海上升压站完成吊装。2017年5月重新进行风电机组招标并于2017年8月公布了机组中标结果,2017年年内完成数台机组的吊装。
四、国华投资江苏分公司东台四期(H2)300MW海上风电场项目
开发商:国华(江苏)风电有限公司。
项目概况:此项目是国华集团第一个获得核准的海上风电项目,位于江苏省东台近海北条子泥海域,风电场中心离岸距离约42公里,平均水深约6米,项目共安装机组75台,总装机容量302.4兆瓦,计划安装63台4.0兆瓦上海电气SWT-4.0-130风电机组及远景能源12台EN-136/4.2风电机组。风电机组基础采用单桩形式,设置一座220kV海上升压站,电力经过海上升压站汇流升压后,通过双回220kV海缆送出至陆上东台二期北区升压站。
项目进度:该项目于2015年7月取得项目核准批复,并于2017年8月取得海上风电场项目的海域使用权证书。
五、福清兴化湾300MW海上风电场一期(样机试验风场)
开发商:福清海峡发电有限责任公司。
项目概况:该项目是全球首个国际化大功率海上风电试验场,位于福清市江阴半岛东南侧和牛头尾西北侧海域,兴化湾北部,场址涉及福清市三山镇与沙埔镇。该场址由两块区域组成,总面积约为33.2KM?,规划装机容量300MW,已列入福建省海上风电规划。项目一期为样机试验风场,总装机容79.4MW,项目投资约14.7亿元,总共布置14台机位,分别安装GE Haliade 6MW-150机组3台、金风科技6.7MW机组2台、中国海装5MW机组2台、上海电气6MW机组2台、太原重工5MW机组2台、明阳风电5.5MW机组2台和东方风电5MW机组1台。项目投资总额约18亿元。
项目进度:2017年2月19日19时,样机试验风电场成功完成首根风机基础主体钢管桩沉桩施工;7月26日,项目首台机组(太重)顺利安装完成;8月21日17点36分,成功安装第二台风电机组;计划于9月中旬首批3台机组并网发电;到10月份14台机组全部安装完成”。
六、国电舟山普陀6号海上风电场2区工程
开发商:国电电力浙江舟山海上风电开发有限公司。
项目概况:项目位于舟山普陀六横岛东南侧海域,风场中心点离六横岛约11公里,风电场规划海域面积50平方公里。项目原规划安装50台单机容量5MW的风电机组,后调整为安装63台单机容量4MW上海电气SWT-4.0-130风电机组,总装机规模为252MW。风电场配套建设一座220kV海上升压站,风电机组升压后通过10回35kV海缆接入升压站35kV母线,并经由2台220kV主变升压后以一回220kV海缆送至陆上计量站,在陆上计量站转接为220kV架空线后送入220kV岑山变电站。项目总投资为45.1322亿元。
项目进度:项目于2013年12月19日获浙江省发改委核准,2016年11月24日开始海上试桩作业。预计于2017年9月份首台机组安装完毕,10月15日首台风机并网发电;项目计划于2017年底13台机组并网发电;到2018年底,项目全部机组并网。
七、江苏龙源蒋沙湾300MW海上风电场
开发商:江苏海上龙源风力发电有限公司。
项目概况:项目位于江苏省海安县蒋家沙海域,风电场中心离岸距离约23km,项目计划安装远景能源EN-136/4.0风电机组75台,装机容量共300MW。机组由12回集电线路接入海上220KV升压站,升压后由两回220KV海底电缆接至陆上集控中心。项目总投资约53.2亿元。
项目进度:项目于2015年6月获得核准,2016年9月正式开工建设,2017年3月18日完成首台机组吊装。截止2017年8月底,已完成20余台风电机组的安装。
八、乐亭菩提岛300MW海上风电示范项目
施工中的乐亭菩提岛海上风电示范项目
开发商:河北建投海上风电有限公司。
项目概况:项目位于唐山市京唐港与曹妃甸港之间乐亭县海域,是我国北方在建的第一个海上风电项目,也是渤海第一个海上风电项目。整个风电场南北长约7.6km,东西宽约12.5km,场址区水深约5~25m。风电场场址中心距离岸线约16km。项目装机容量为300兆瓦,选用75台上海电气SWT-4.0-130风电机组,采用海底电缆接入陆上电网。项目动态投资约56亿元。
项目进度:项目于2017年4月26日开工;2017年8月22日,完成了120根钢管桩沉桩任务。
九、龙源江苏大丰(H12)200MW海上风电项目
开发商:龙源大丰海上风力发电有限公司。
项目概况:项目位于江苏省大丰市外海区域的东沙沙洲的北侧,风电场区域有近海和潮间带两种地形。场址中部较深的潮沟通道东部主要为近海海域,西部为潮间带海域。本工程海上升压站距登陆点直线距离约36km。项目计划安装80台单机容量2.5MW的金风科技GW109/2500风电机组,其中55台机组位于潮间带,25台位于深水区。风电场配套设置一座220kV海上升压站及一座陆上集控中心,海上升压站位于风电场中部的海沟,规模按200MW设计,通过一回220kV海缆送出。由于现场水深过浅,不能满足海上平台整体运输、吊装的要求,因此本项目海上升压站考虑采用模块式布置。该项目的海上升压站也是国内首个分体式海上升压站,结构形式包括上部模块和下部结构。上部模块按功能分为5个组块,总重约2600吨,钢结构重约1660吨,是一座既要符合海工要求又要满足电力行业规范的高度集成模块平台。项目造价为约为13795元/kW。
项目进度:计划于2019年初建成。
十、国家电投滨海北区H2#400MW海上风电工程

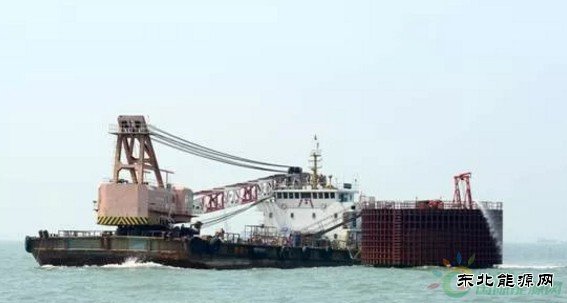

国家电投滨海北区H2#400MW海上风电工程首台机组安装成功
开发商:国家电投集团江苏电力有限公司。
项目概况:位于江苏省盐城市滨海北部的中山河口至滨海港之间的近海海域,风电场中心离岸距离约22km,海域面积80平方公里,是截至目前国家核准的最大的整装海上风电项目,也是目前亚洲在建的最大近海海上风电场。项目设计装机容量400MW,安装100台上海电气SWT-4.0-130风电机组,配套建设1座220kV海上升压站、陆上集控中心及 220kV送出电缆。项目计划投资64亿元。
项目进度:2017年5月12日凌晨,项目首根单桩基础沉桩工作顺利完成;5月25日,第一台风电机组安装成功;计划于2018年6月30日全部并网发电。
十一、珠海桂山海上风电场示范项目
珠海桂山海上风电项目首批前两台机组吊装完成
开发商:南方海上风电联合开发有限公司。
项目概况:广东省第一个海上风电项目,是国家级示范工程,也是国际首个海上风电与海岛微网整合应用研究项目的重要部分。风电场场址位于珠江口的延伸区域,离桂山岛约6~13km,场址水深8~11米,场区外围分布有万山区青洲岛、三角岛、大碌岛、细碌岛、大头洲岛与赤滩岛六个岛屿,场区海域面积约33平方公里,通过一个海岛的升压站输送到珠海电网。该项目把珠海东澳岛、桂山岛、大万山岛三个海岛微电网与陆上主电网连接,将实现电力孤岛与大陆电网联网供电。本期项目规划装机容量198兆瓦,本期建设120兆瓦。本期投资26.83亿元,共安装风电机组37台,其中明阳风电MySE3.0MW机组32台,联合动力3MW海上风电机组5台。
项目进度:2016年6月获得广东省发展和改革委员会核准;2016年9月8日,项目正式开工。2017年6月11日,首批前两台风电机组成功吊装。
十二、中广核福建平潭大练300MW海上风电项目
开发商:中广核(福建)风力发电有限公司。
项目概况:项目位于福建省平潭综合实验区大练、小练东北侧及白青乡东北侧海域,总面积31.3平方公里,是中广核投资最大的海上风电项目,也是中广核继东海大桥、如东海上风电项目后第三个投资建设的海上风电项目,同时该项目也是国内乃至世界建设难度最大的海上风电项目。项目总装机容量300MW,安装60台5MW海上风电机组,该风电场采用陆上升压站,电压等级按220千伏设计,60台风电机组成12个单元接线。项目总投资60.9334亿元。
项目进度:于2016年11月15日得到核准批复,并于2017年2月21日开工建设,预计建设工期为36个月。项目首批风电机组计划于2017年底并网发电,预计到2019年底全部机组并网发电。
十三、三峡新能源大连庄河III(300MW)海上风电项目
开发商:三峡新能源大连发电有限公司。
项目概况:位于辽宁省大连市庄河海域,是东北地区首个海上风电项目,项目场址南北长8.6公里,东西7.7公里,场址中心距离岸线约22.2公里,涉海面积约47.7平方公里,场区水深15-25米。项目总装机容量为300MW,项目配套建设一座220千伏海上升压站,10回35千伏海上集电线路,2回220千伏送出海缆和一座陆上集控中心,所有电能通过海上升压站汇集升压后通过220千伏海底电缆并入辽宁电网。项目计划总投资51.4亿元。项目首批200MW拟安装金风科技3MW机组2台、GW3.3-140机组48台以及GW6.45-171机组6台。
项目进度:于2016年12月取得大连市发改委核准。2017年3月30日正式开工建设,4月29日正式进行海上沉桩作业。项目计划2018年内首批机组并网发电。
十四、福建大唐国际平潭长江澳185MW海上风电项目
开发商:福建大唐国际新能源有限公司。
项目概况:项目位于平潭海坛岛东北长江澳以东海域,规划海域面积13平方千米,水深20-25m,拟安装37台5MW风电机组,总装机容量为185MW。工程共采用高桩承台基础型式。工程动态总投资361489.06万元。
项目进度:项目2016年12月30日得到福建省发改委的核准批复。2017年2月21日,220KV陆上升压站开工建设。整个海上风电项目于2017年4月开工建设。2017年该工程的主要任务是详勘、试桩和图纸优化等。预计建设工期36个月。
十五、福建莆田平海湾海上风电场二期项目
开发商:福建中闽海上风电有限公司。
项目概况:莆田平海湾海上风电场二期项目场址位于福建省莆田市秀屿区平海湾海域,场区西邻埭头半岛,北临南日岛,中心距离平海镇约12km。本风电场总装机容量为264MW,安装44台上海电气SWT-6.0-154风电机组,并新建1座220kV升压变电站,改扩建1座220kV升压变电站,在鸬鹚岛上配套1座1000吨级码头。项目建设工期36个月。项目总投资为49.5982亿元。
项目进度:2016年5月获省福建省发改委核准。2016年年底开工,预计2017年底首台机组并网发电,2019年底所有机组并网发电。
十六、福建莆田南日岛海上风电一期项目

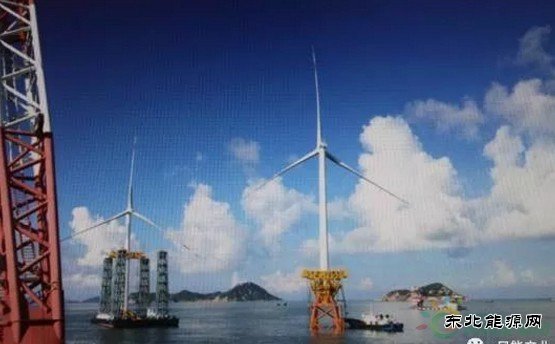

项目首台风机成功完成吊装
开发商:福建龙源海上风力发电有限公司
项目概况:该项目位于莆田市秀屿区南日岛以东海域。项目分为A、B两个场区,拟安装100台上海电气SWT-4.0-130风电机组,总共装机容量400MW。其中A区安装54台机组,B区安装46台机组,配套在南日岛和东罗盘岛陆上各建设一座220kV升压站。项目总投资约83亿元。
项目进度:2015年1月4日,龙源福建莆田南日岛400兆瓦海上风电项目四台样机项目首台机组成功完成吊装,2015年11月25日获得福建省发改委核准。2015年12月21日,项目首批四台风电机组顺利并网发电。
十七、中水电天津南港90MW海上风电项目
开发商:中国水电建设集团新能源开发有限责任公司。
项目概况:该风电项目位于天津港南港工业区南防波堤以外,青静黄河口左治导线以里,属于海陆结合风场,一期总装机容量90MW,采用了18台歌美飒G132-5.0MW风电机组,采用低桩承台基础,建1座110kV升压站,以1回110kV电压输电线路接入220kV站的110kV侧,最终在京津冀鲁电网消纳。
项目进度:2015年7月得到核准,2016年11月26日正式开工建设。
十八、福建莆田平海湾海上风电场F区
开发商:福建省三川海上风电有限公司。
项目概况:项目位于福建莆田南日岛南侧平海半岛与南日岸线之间的海域,风电场距离南日岛岸线2~5km,场址总面积约14平方公里,海域水深10m~25m,总体呈西浅东深态势。项目总装容量200MW,安装40台单机容量5MW风电机组并设置一座220KV升压站。项目总投资为37.7789亿元。
项目进度:2017年5月4日获得核准批复,6月29日项目试桩工程顺利开工。
十九、三峡新能源江苏大丰300MW海上风电项目
开发商:
项目概况:项目位于江苏省盐城市大丰区东沙沙洲北侧的小北槽—太平沙海域,即规划中的大丰H11#海上风电场。风电场规划范围呈平行四边形,东西长10.5公里,南北宽9.2公里,场址中心距离岸线约45公里,涉海面积约97平方公里,场区水深1-17米。项目总装机容量为300.75MW,采用金风科技54台GW3.3-140和19台GW6.45-171两种机型共73台海上风电机组。
项目进度:2017年4月26日获得核准,2017年5月10日举行仪式正式启动项目建设,计划于2019年底全部并网发电。
