    甘肃皇城抽水蓄能电站地下厂房首层开挖提前告捷

    2026-01-29 10:32 [储能]  来源于:肃南公司    作者:肃南公司
    导读:1月28日,历经198天连续奋战,由公司投资建设的甘肃皇城抽水蓄能电站地下厂房首层开挖告捷,喜提工程建设首个重大里程碑节点,较原计划提前66天。 电站地下厂房是电站输水发电系统三大地下洞室的核心,被誉为电站地下洞室群的心脏,厂房开挖尺寸为长208.5米

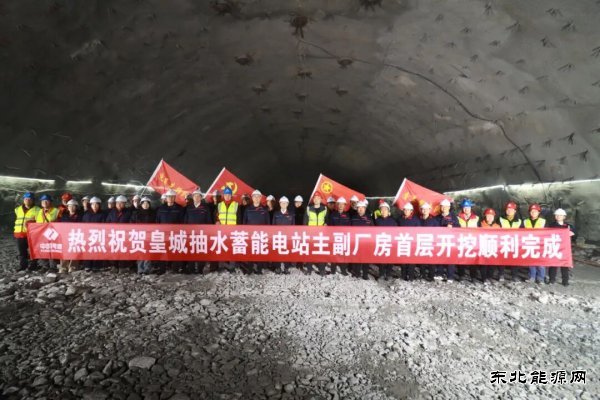

    1月28日,历经198天连续奋战,由公司投资建设的甘肃皇城抽水蓄能电站地下厂房首层开挖告捷,“喜提”工程建设首个重大里程碑节点,较原计划提前66天。
    电站地下厂房是电站输水发电系统三大地下洞室的核心,被誉为电站地下洞室群的“心脏”,厂房开挖尺寸为长208.5米、宽27.3米(局部25.9米)、高58.5米,将安装4台可逆式水泵水轮机和发电电动机组等核心设备。

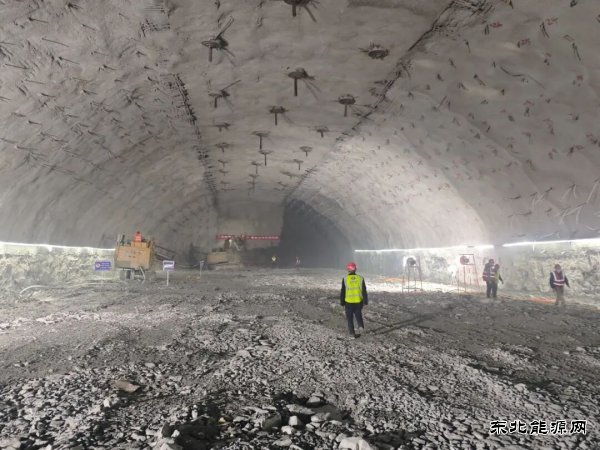

    电站地下厂房施工区域地质条件复杂,施工难度和安全风险较大。肃南公司团结带领各参建单位,迎难而上、聚力攻坚,坚持“稳扎稳打、支护先行”原则,采用“中导洞先行、上下游边墙分步扩挖”的施工方法,综合运用超前地质预报、微震监测等信息化手段,实现智能化监控与精准施工,有效管控围岩失稳等施工风险。同时构建“锚固洞+对穿锚索+系统锚杆+钢筋拱肋+预应力锚杆+挂网喷护”复合支护体系,实现围岩表层稳固与深层锚固的双重防护,全力保障地下厂房施工的安全与质量。
    地下厂房首层开挖完成,为下一步厂房岩锚梁浇筑及机电安装等工程奠定了坚实基础。肃南公司将团结带领各参建单位,继续保持奋进态势,以争创抽水蓄能电站“两示范一标杆”为目标,高质量推进项目建设,力争电站早日投产发电。
