    国网巴林左旗供电公司:电缆震荡波实验 为线路安全“把脉问诊”

    2025-12-10 09:51 [安全生产]  来源于:国网巴林左旗供电公司    作者:王书宁
    导读:11月17日,国网巴林左旗供电公司组织技术人员对即将投运的十三敖包变电站10千伏出线电缆开展震荡波检测实验,通过提前体检确保新电缆线路零缺陷投运,为十三敖包变电站顺利投运筑牢安全基
    11月17日,国网巴林左旗供电公司组织技术人员对即将投运的十三敖包变电站10千伏出线电缆开展震荡波检测实验,通过“提前体检”确保新电缆线路零缺陷投运,为十三敖包变电站顺利投运筑牢安全基础。

    “新电缆在敷设过程中可能因外力、环境等因素产生隐性缺陷,震荡波检测能在投运前精准‘揪出’这些问题,相当于给电缆线路发一张‘健康合格证’。”现场工作负责人介绍,本次实验聚焦变电站的4条10千伏出线电缆,技术人员在变电站临时工作间内搭建检测平台,通过便携式设备完成数据采集与分析。

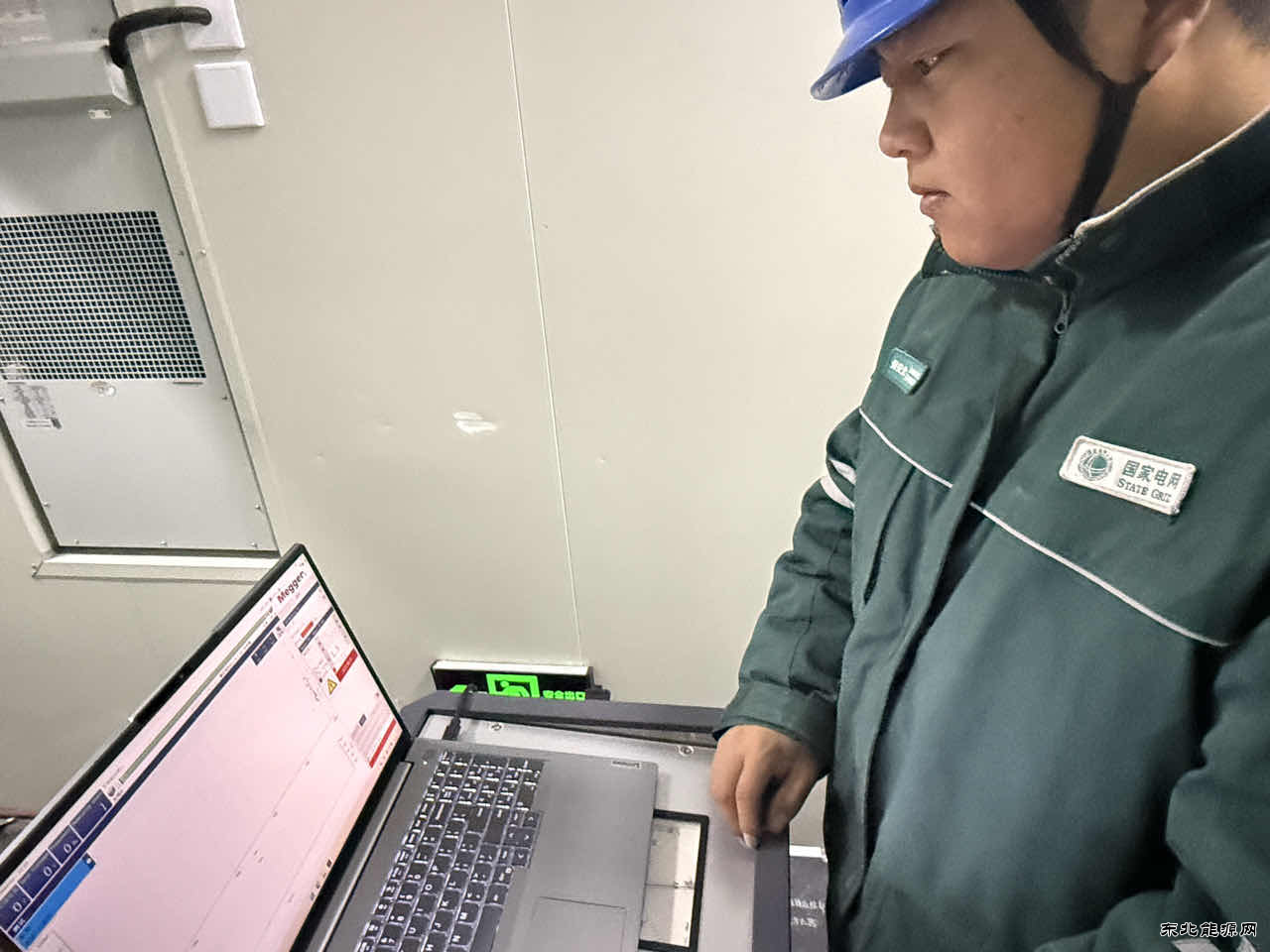

    实验过程中,技术人员严格按照新设备投运检测规范,先向电缆注入低电压震荡波,再通过笔记本电脑实时捕捉反射信号,结合波形图谱判断电缆是否存在绝缘损伤、接头缺陷等问题。现场屏幕上,系统自动生成的检测曲线清晰呈现各项参数,技术人员对每条电缆的波形数据逐一比对,确保检测结果万无一失。

    “新变电站投运后将承担周边3个社区的供电任务,提前开展震荡波检测能彻底消除投运隐患。”本次试验数据表明,本次共完成4条出线电缆的全段检测,未发现影响投运的缺陷,为变电站如期投运提供了有力支撑。

    下一步,国网巴林左旗供电公司将同步完成新电缆线路的投运前验收,持续做好设备全生命周期管理,确保新建变电站投运后安全稳定运行,为辖区用户提供可靠电力保障。(王书宁)
