    国网黑龙江水电总厂:镜泊湖发电厂4号机组顺利完成转子回装

    2025-05-15 09:41 [安全生产]  来源于:国网黑龙江水电总厂    作者:姜雨欣 李莹
    导读:5月9日,水电总厂镜泊湖发电厂4号机组顺利完成转子回装作业,标志着机组改造工程取得又一阶段性胜利。 作为此次机组改造工程标志性节点工期之一,转子回装工作是机组改造中一项重要工序,其回装过程对精度要求高、技术难度大。为确保转子回装工作安全、高效
    5月9日,水电总厂镜泊湖发电厂4号机组顺利完成转子回装作业,标志着机组改造工程取得又一阶段性胜利。

    作为此次机组改造工程标志性节点工期之一,转子回装工作是机组改造中一项重要工序,其回装过程对精度要求高、技术难度大。为确保转子回装工作安全、高效开展,该厂组织召开专项技术交底会,围绕吊装方案进行反复优化与仔细推敲,制定出详细的安全保障措施和应急预案,并对吊具、转轮本体、吊装通道、机坑等进行全面检查验收,为吊装顺利进行打下良好基础。

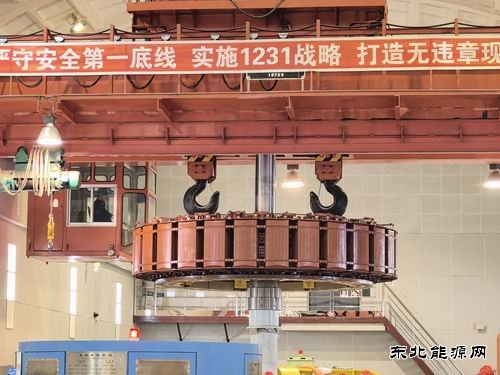

    上午8时,随着现场总指挥一声哨起,4号发电机组转子自安装间平稳升起,按计划路线吊至机坑上方,经过准确的中心调整后,4号机转子按预先规划的“水平平移+垂直下降”复合路径,缓缓向4号机组机坑降落。整个过程中,监护人员需要注意转子与定子的间隙,防止碰磨,每一步吊装都做到精益求精。指挥人员同步微调吊装角度,确保转子与机座中心偏差控制在标准范围内。

    9时10分,重达80吨的转子精准落位,整个吊装过程历经1小时10分钟。经现场检测,转子水平度、中心位置数据合格,整个过程平稳顺利,吊装作业一次性验收合格。

    目前,镜泊湖发电厂4号机组改造工程正按照检修计划有条不紊向前推进。

    本网通讯员:姜雨欣 李莹
