中俄东线天然气管道北段全线贯通

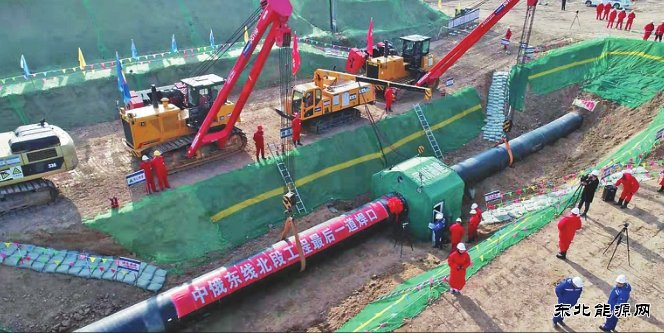

最后一道焊口焊接现场。本报记者李民峰摄
本报16日松原电(记者李民峰)16日上午,在距离吉林省松原市西北35公里处,随着此处最后一道焊口完成焊接,中俄东线天然气管道工程黑河—长岭段(北段)实现全线贯通。12月1日,该管道北段将正式投用,第一年度计划引进50亿立方米俄罗斯天然气,黑龙江、吉林、辽宁、河北、天津、北京等地将直接受益,北段的贯通同时助力东北、京津冀地区今冬天然气保供和打赢蓝天保卫战。
中俄东线天然气管道北起黑龙江省黑河市,途经9省,南至上海,管道全长5111公里,工程分黑河—长岭、长岭—永清、永清—上海三段。黑河—长岭段包括一干三支,管道全长1067公里,于2015年6月29日启动试验段建设,2019年10月16日全面完成建设任务。中俄东线天然气管道北段的贯通也实现了同哈沈、秦沈等在役天然气管网的互联互通,这对当地多渠道保证清洁能源供应和优化能源供给结构起到重要作用。
黑河—长岭段工程是天然气管道工程的标杆。它不但是目前我国规模最大的天然气长输管道工程,而且还是我国首条全面实现国产化的天然气管道工程。项目采用多项新技术、新材料、新工艺,“智慧工地”实现了施工过程的实时远程监控和数据自动采集上线,并首次实现管线100%自动化焊接、100% AUT检测、100%机械化防腐补口,焊接一次合格率高达95.48%,工程质量达到国际一流水平。中俄东线天然气管道黑河—长岭段全线贯通,标志着中俄天然气管道全面进入投产阶段,目前中国石油管道公司正在进行供气、注气前的各项调试工作,为12月1日正式接收俄罗斯天然气做好前期准备。
(编辑:韩语) |
-
10月10日,自中国能建集团获悉,由中国能建广东火电承...[详细]
